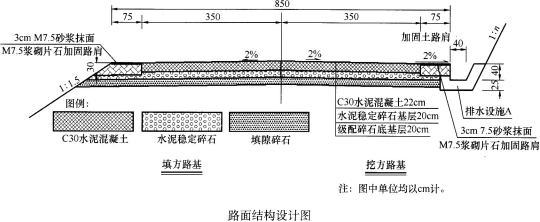

背景资料: 某施工单位承接了长35.5km的山区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。路面结构如下图所示...

作者: tihaiku 人气: - 评论: 0
问题 背景资料: 某施工单位承接了长35.5km的山区二级公路路面施工,路面面层采用C30水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石。路面结构如下图所示。 施工中有如下事件: 事件一:施工单位采用路拌法施工水泥稳定碎石基层。在施工前,项目部分别计算各段需要的未筛分碎石和石屑的数量或不同粒级碎石和石屑的数量,并计算每车料的堆放距离。 事件二:施工单位的部分技术要点摘录如下: (1)确定水泥用量:根据规范“当水泥稳定中、粗粒土做基层时,应控制水泥剂量不超过6%水泥剂量”,为达到最佳强度要求,施工时的水泥用量采用规范规定的最大值6%。 (2)纵缝的处理:水泥稳定碎石层的施工应该避免纵向接缝,在必须分两幅施工时,纵缝必须斜接,不得垂直相接。 (3)水泥稳定碎石碾压时,应重叠1/2轮宽,前轮必须超过两段的接缝处,前轮压完路面全宽时,即为一遍。 问题: 1.水泥稳定碎石基层施工,除了事件一提及的方法外,还有哪种方法 2.事件一中,为计算相关材料用量和堆放距离,需要根据哪些资料来计算 3.逐条改正事件二中水泥稳定碎石基层施工技术要点中错误之处。 4.写出背景中的水泥稳定基层施工的拌和与整形工序应配置的施工机械。 5.指出图中A的名称,通常适合设置在哪些地段
选项
答案
解析 1.还有中心站集中拌和法(或者厂拌法)。 2.根据各路段基层或底基层的宽度、厚度及规定的压实干密度并按确定的配合比。 3.(1)水泥用量应通过配合比设计试验确定;(2)纵缝必须垂直相接,不得斜接;(3)水泥稳定碎石碾压时,应重叠1/2轮宽,后轮必须超过两段的接缝处,后轮压完路面全宽时,即为一遍。 4.干拌应配置稳定土拌和机进行拌和。湿拌应配备洒水车和稳定土拌和机。整形应配置平地机。 5.边沟。边沟通常设置在挖方地段和填土高度小于边沟深度的填方地段。

相关内容:背景,资料,35.5km,山区,公路,路面,施工,面层,水泥,混凝土,基层,碎石,级配,结构,下图

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0930秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
