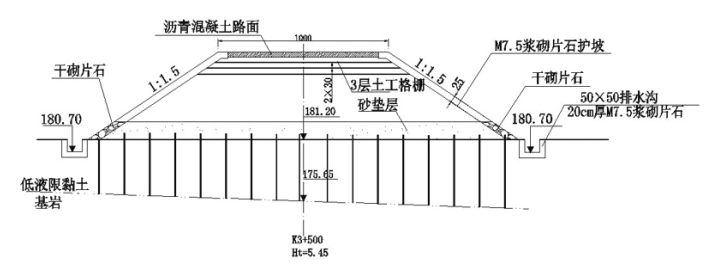

【背景资料】 某二级公路位于平原区,路基宽 10m,采用沥青混凝土路面,其中 K3+460~K3+550 段位于水田路段。路堤填筑高度 5~6m,填料...

作者: tihaiku 人气: - 评论: 0
问题 【背景资料】 某二级公路位于平原区,路基宽 10m,采用沥青混凝土路面,其中 K3+460~K3+550 段位于水田路段。路堤填筑高度 5~6m,填料为砂性土。该路段的软基处理方案如图 1: 说明: 1. 图中除高程以 m 计外,其余均以 cm 为单位; 2. 土工格栅铺设在路床范围之内; 3. 塑料排水板采用 SPB-1 型,平面间距 1.5m,呈梅花状布设,板底深至基岩面处,板顶伸入砂垫层 50cm。 图 1 软基处理方案示意图 工程开工前,在建设单位的主持下,由设计单位向施工单位交桩。设计单位向施工单位交了平面控制桩,交桩过程中施工单位发现平面控制桩 D32 缺失。施工单位接受了控制桩后及时进行了复测。 施工单位制定的塑料排水板及砂垫层整体施工工艺流程如下:整平原地面→摊铺下层砂垫层→机具就位→插入套管→塑料排水板穿靴→拔出套管→割断塑料排水板→机具移位→A。其中,塑料排水板采用插板机打设。 软基处理完成后,施工单位对“软土地基”分项工程按《公路工程质量检验评定标准》进行了自检,对 7 个实测项目按百分制进行评分,自检结果如表 1: 表 1 自检项目得分表 经检查,该分项工程“基本要求”符合规范规定,资料完整,但因外观缺陷减 1 分。 问题 1. 改正塑料排水板施工工艺流程中的排序错误(按“应先 XX,再 XX”描述),并写出工艺 A 的名称。 2. 写出图 1 中低液限黏土中水排至路堤外的主要路径。 3. 设计单位还应向施工单位交哪种控制桩?针对 D32 控制桩的缺失,施工单位应如何处理? 4. 分别计算“软土地基”分项工程的得分值和评分值(保留至小数点后两位),确定该分项工程的质量等级。
选项
答案
解析 1. 正确的排序是:先“塑料排水板穿靴”再“插入套管”; A 为:“摊铺上层砂垫层”。 2. 低液限黏土中水先沿塑料排水板从下至上排至砂垫层,再由砂垫层和干砌片石横向排至两侧排水沟。 3. 设计单位还应向施工单位交水准点桩。对 D32 控制桩,施工单位应提请设计单位进 4. 分项工程得分=(702+943+852+923+901+961+852) /14 =1224/14=87.43 分项工程评分值=分项工程得分-外观缺陷减分-资料不全减分=87.43-1-0=86.43 分 质量等级评定为“合格”。

相关内容:背景,资料,公路,平原区,路基,沥青,混凝土,路面,K3+460,K3+550,段位于,水田,路段,路堤,高度,填料

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0688秒, 内存占用1.04 MB, Cache:redis,访问数据库16次
