背景资料 某路桥施工企业中标承包某一级公路H 合同段的改扩建工程主线起讫桩号为K0+281.5-K67+046.2,主线路线全长66.744Km;连接线...

作者: tihaiku 人气: - 评论: 0

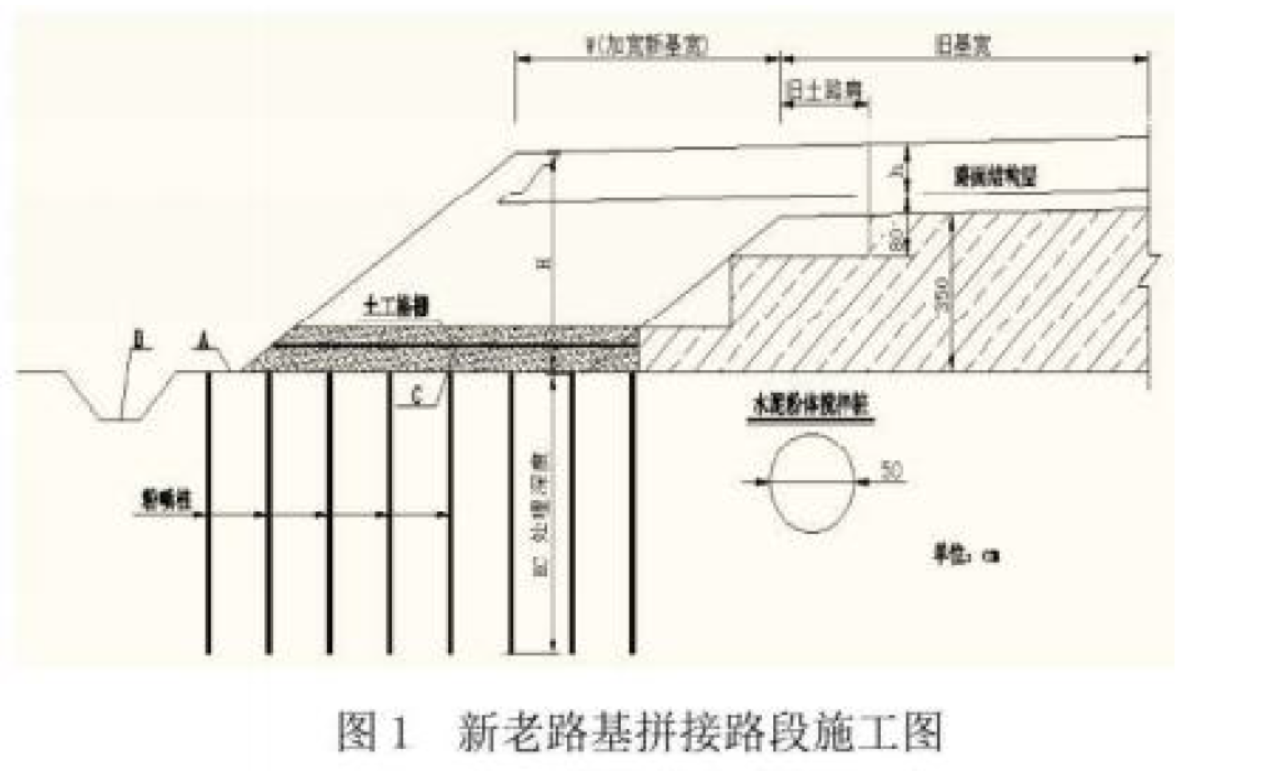

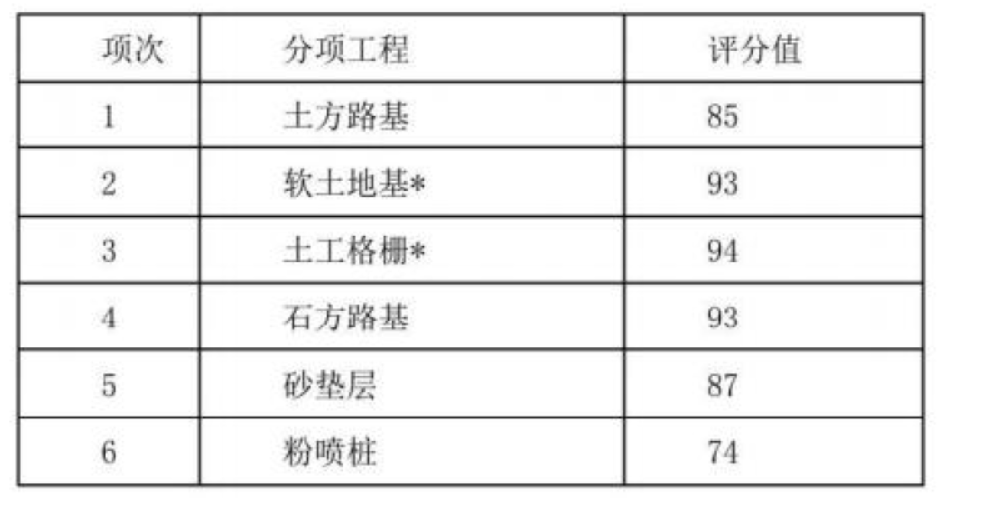

问题 背景资料 某路桥施工企业中标承包某一级公路H 合同段的改扩建工程主线起讫桩号为K0+281.5-K67+046.2,主线路线全长66.744Km;连接线起讫桩号为KO+OOO~K2+181. 71,连接线全长2.181Km,项目区软土路基分布不均匀,因该地区软土普遍存在透水性差,固结时间长,抗滑稳定性差,地基承载能力低等特点,因此路基设计时应考虑不均匀沉降、剪切滑动及侧向变形等不良因素的影响。 施工单位针对不同软土路基路段提出相应处理标准: ①一般路基段,当采用真空预压工期满足要求时,采用真空预压;采用真空预压工期不满足要求时,采用水泥粉喷桩处理或塑料排水板处理; ②桥头路段采用水泥粉喷桩处理;涵洞基底采用水泥粉喷桩处理; ③新老路基拼接路段水泥粉喷桩处理,为了消除旧路基边坡压实度不足,减小新旧路基结合处不均匀沉降,施工方案见图1。 施工单位为了控制水泥粉喷桩施工质量,制定详细的施工方案。然而施工单位施工过程中遇到以下事件: 事件一:2017 年9 月28 日发现喷粉量不足; 事件二:2017 年10 月16 日遇停电导致粉喷中断,施工单位针对这两种工况提出相应的处理措施。 施工完成后,对路基工程进行质量检验,其中某2km 路基工程各分项工程的评分值见表。 但运营一年后,发现路桥连接段出现桥头跳车,原施工单位提出相应处理措施。 注:表内标注*号者为主要工程;不带*号者为一般工程。 施工单位对粉喷桩经过加固、补强处理后,满足设计要求,进行重新评定的评分值为90 分。 【问题】 1、背景资料中,新老路基拼接路段施工图中A、B、C 的名称? 2、指出背景资料中新老路基拼接路段施工图错误之处并改正? 3、指出背景资料中事件的正确处理措施? 4、指出背景资料中土工格栅的目的? 5、背景资料中真空预压法停止抽气的标准有哪些? 6、分析背景资料中产生桥头跳车的原因? 7、背景资料中路面分部工程评分值。
选项
答案
解析 1.答:A:护坡道;B:排水沟;C:砂垫层。 2.答:错误:老路堤与新路堤交界面处治 改正:老路堤与新路堤交界的坡面挖除清理的法向厚度不宜小于 0.3m。 3.答:事件一:若发现喷粉量不足,应实行整桩复打,复打的喷粉量应不小于设计用量; 事件二:粉喷中断时,第二次喷粉接桩时,其喷粉重叠长度不得小于 1.0m。 4.答:以加强路基的整体强度及板体作用,防止路基不均匀沉降而产生反射裂缝。 5.答:当满足下列条件之一时,可停止抽气: (1)连续 5 昼夜实测沉降速率≤0.5mm/d。 (2)满足工程对沉降、 承载力的要求。 (3)地基固结度达到设计要求的 80%以上。 6.答:(1)台后地基强度与桥台地基强度不同; (2)桥台基坑空间狭小,回填土压实度不够; (3)桥头路堤及堆坡范围内地表填前处理不彻底; (4)路堤自然固结沉降; (5)台后填土材料不当,或填土含水量过大,压实度达不到标准; (6)路面水渗入路基。 7.答:路基分部工程评分值=(851+932+942+931+871+900.91+831+861+901)/11=89 分

相关内容:背景,资料,路桥,施工企业,公路,合同,主线,起讫,K0+281.5-K67+046.2,路线,全长,66.744Km,连接线

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1268秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
