背景资料: 某施工单位承接了9.82km的三级公路路基施工,路基宽8.5m,设计车速40km/h。其中K3+100-K3+420为路堤段,K3+280处...

作者: tihaiku 人气: - 评论: 0

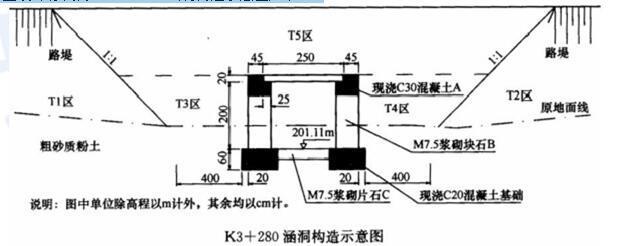

问题 背景资料: 某施工单位承接了9.82km的三级公路路基施工,路基宽8.5m,设计车速40km/h。其中K3+100-K3+420为路堤段,K3+280处设有1-2.5m×2m的盖板涵,涵洞长度17.62m,涵底坡度1%,K3+280的路基设计标高为206.307m。涵洞构造示意图如下: 工程开工前,在业主支持下,由设计单位向施工单位交接了交点桩,水准点桩,设计文件中提供用于中统放样的资料只有“直线、曲线及转角度”,施工单位备有全站仪,自动水准仪等常规测量仪器。 涵洞施工与涵洞前后路堤T1区,T2区的建筑同时进行,T1区,T2区按图示坡度分层填筑。涵洞施工中,施工单位首先进行了涵洞中心桩号,涵轴线的放样,涵洞基坑开挖平面尺寸按17.62m×3.8m放样,基坑开挖严格按放样尺寸采用人工垂直向下开挖至基底设计标高。在对基底进行处理并通过验收后,开始基础施工。 涵洞完工后,在涵洞砌体砂浆或混泥土强度达到设计强度的 70%时,进行涵洞两侧及顶面填土,建筑顺序为T3区→T4区→T5区,建筑方法采用人工配合小型机械夯填密实。 【问题】 1.按涵顶填土厚度划分,指出该涵洞类型,并说明理由。 2.写出可用于本路曲线段中线放样的两种方法。 3.写出涵洞构造示意图中A,B,C结构的名称。 4.找出涵洞基坑施工中的错误,并说明理由。 5.改正填筑施工中的错误。
选项
答案
解析 1.填土厚度:206.07-201.11-2.2=2.76米,大于50cm,属于暗涵。 2.切线支距法和偏角法。 3.A是台帽、B是墙身(涵身)、C是涵底铺砌。 4.错误1:基坑开挖平面尺寸按17.62m×3.8m放样,基坑开挖严格按放样尺寸。 改正1:开挖宽度不应该是17.62m×3.8m,涵洞基础宽度=2.5+0.45×2+0.2=3.8m,没有考虑工作面开挖应考虑工作面。 错误2:采用人工垂直向下开挖至基底设计标高。 改正2:不应用人工开挖至设计标高,应先用机械开挖至设计标高上300mm,然后用人工开挖至设计标高。 5.错误1:在涵洞砌体砂浆或混凝土强度的70%时,进行涵洞两侧及顶面填土。 改正1:在涵洞砌体砂浆或混凝土强度的100%时,方可进行涵顶回填。 错误2:填筑顺序为T3区→T4区→T5区。 改正2:T3和T4应该同时回填,然后填T5。

相关内容:背景,资料,9.82km,公路,路基,施工,设计,车速,K3+100-K3+420,堤段,K3+280

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0439秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
