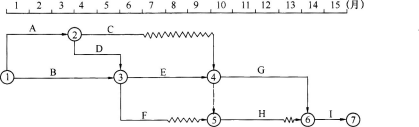

问题 背景资料: 某桥梁工程,合同工期15个月,总监理工程师批准的施工进度计划如下图所示。 工程实施过程中发生下列事件: 事件一:项目监理机构对G工作进行验收时发现该工程质量达不到合格标准,需加固补强,导致直接经济损失60万元。 事件二:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见下表。施工单位按索赔程序向项目监理机构提出了工程延期的要求。 问题: 1.该工程施工进度计划中关键工作和非关键工作分别有哪些C工作的总时差和自由时差分别为多少 2.事件一为哪一类质量事故对于该质量事故,事故发生单位该怎么处理 3.质量事故报告的内容有哪些 4.事件二中,逐项分析第8个月末E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。
选项
答案
解析 1.关键工作A、B、D、E、G、I; 非关键工作C、F、H; C工作总时差3天;自由时差3天。 2.由于工程质量达不到合格标准,需加固补强,且直接经济损失在50万~150万元之间,可以判定该事故为二级一般质量事故。 质量事故发生后,事故发生单位必须以最快的方式,将事故的简要情况同时向建设单位、监理单位、质量监督站报告。在质量监督站初步确定质量事故的类别性质后,事故发生单位应在3天内书面上报质量监督站,同时报企业上级主管部门、建设单位、监理单位和省级质量监督站。 3.质量事故书面报告内容: (1)工程项目名称,事故发生的时间、地点,建设、设计、施工、监理等单位名称。 (2)事故发生的简要经过、造成工程损伤状况、伤亡人数和直接经济损失的初步估计。 (3)事故发生原因的初步判断。 (4)事故发生后采取的措施及事故控制情况。 (5)事故报告单位。 4.E工作拖后2个月,工期和后续工作均延期2个月。理由:E工作为关键线路上的工作。 F工作拖后2个月,对总工期和后续工作均无影响。理由:F工作总时差为3个月,拖后2个月不会影响总工期,自由时差为2个月,拖后2天不影响后续工作。

相关内容:背景,资料,桥梁,工程,合同,工期,15个月,监理,工程师,施工,进度,计划,下图,工程实施,事件,项目,机构,工作

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0609秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
