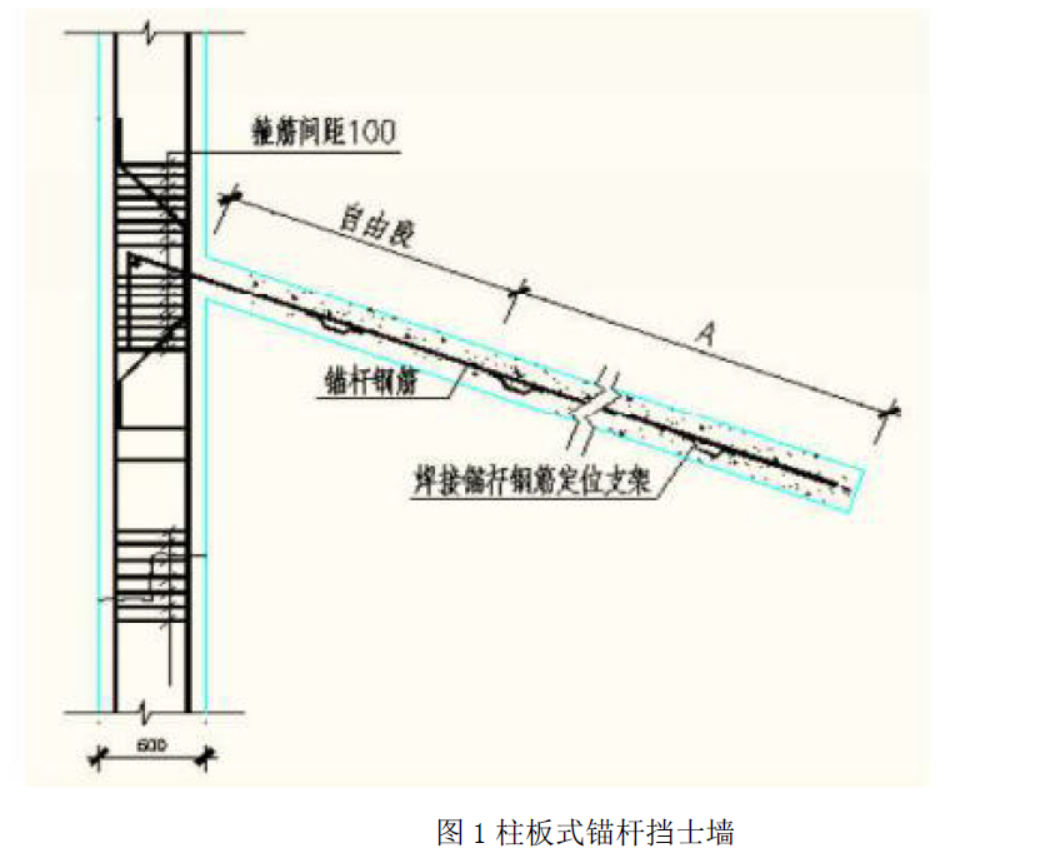

问题 A 公词承接了山区某一级公路E3 标段路基工程施工,平均海拔1680m,其中建筑安装工程费用中的人工费为3000 万元、材料费l.1 亿元、施工机械费为2500 万元、其他工程费为1500 万元、间接费为2300 万元,其中间接费中规费费率为40%,利润率为7.5%。将软基工程分包给B 公司。在招标文件中,80%挖方为石方,石料强度32MPa,填石路堤填料由挖方路段调运,制定详细的施工工艺流程和质量控制要求。施工过程部分事件摘要如下: 事件1:路堑段支挡高度小于6m 采用砌体重力式挡土墙;高度大于6m 采用柱板式锚杆挡士墙,见图1,施工顺序:基坑开挖→基础浇筑→锚杆制作→钻孔→清孔→锚杆安放→B→挡土板安装→肋柱安装→墙后填料回填与压实。 事件2:按照“谁承包、谁负责”的原则,A 公司对所承包工程的劳务管理全面负责,A公司加强对B 公司的日常管理,坚持开展劳务实名制管理工作,并配备了专职的劳务用工管理人员,负责登记劳务人员的考勤记录和工资结算及支付等情况。 事件3:填石路堤段填筑时,通过试验段严格控制填料质量,石料最大粒径不得超过压实层厚;采用分层填筑分层压实,为了防止不均匀沉降,岩性相差较大的填料应纵向分幅填筑;路基填筑完后立即进行边坡码砌,防止边坡坍塌。 事件4:对于填石路堤填筑工程,选择的机械与设备主要有:挖掘机、推土机、移动式空气压缩机和和自卸汽车等。 【问题】 1、写出事件1 中A、B 的名称;并改正柱板式锚杆挡土墙施工顺序错误之处。 2、补充背景资料事件2 中管理人员还应负责登记的主要内容? 3、指出并改正事件3 中的错误之处? 4、指出事件4 中机械配置不合理之处,并补充所需机械? 5、指出事件4 中路堤施工前修筑试验路段的主要目的是? 6、列式计算该工程的建筑安装工程费。
选项
答案
解析 1.答案: A:锚固段;B:注浆锚固。 “挡土板安装→肋柱安装”错误;应改为:肋柱安装→挡土板安装。 2.答案:还应负责登记:劳务人员的基本身份信息、培训和技能状况、从业经历、诚信信息等情况。 3.答案:错误 1:石料最大粒径不得超过压实层厚; 改正:石料最大粒径应不应大于 500mm,并不宜超过层厚的 2/3; 错误 2:岩性相差较大的填料应纵向分幅填筑; 改正:岩性相差较大的填料应分层或分段填筑。 错误 3:路基填筑完后立即进行边坡码砌; 改正:中硬、硬质石料填筑,边坡码砌与路基填筑宜基本同步进行。 4.答案:不需要:挖掘机、移动式空气压缩机。 还需要:铲运机、羊足碾、压路机(不小于 18t)、洒水车、平地机等。 5.答案:确定满足孔隙率标准的松铺厚度、压实机械型号及组合、 压实速度及压实遍数、沉降差等参数。 6.答案:规费=∑各类工程的人工费*规费费率=3000×40%=1200 万元 利润=∑各类工程的(直接费+间接费-规费)×利润率(%)=(3000+11000+2500+2300-1200)×7.5%=1320 万元 税前工程造价=直接费+间接费+利润建筑安装工程费=税前工程造价×(1 十建筑业增值税税率 11%)=(3000+11000+2500+2300+1320)×(1+ 11% )=22333.2 万元

相关内容:公词,山区,公路,标段,路基,工程施工,海拔,建筑,费用,人工费,万元,材料费,亿元,施工,机械

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0412秒, 内存占用1.04 MB, Cache:redis,访问数据库18次
