背景资料: 某隧道工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构...

作者: tihaiku 人气: - 评论: 0

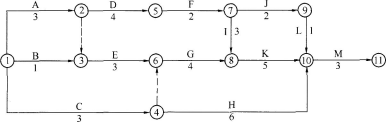

问题 背景资料: 某隧道工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划(初始计划)如下图所示(时间单位:月)。 施工过程中发生下列事件: 事件一:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。 事件二:工作E由于业主的要求需要进行工程变更。 事件三:隧道竣工后,施工单位向业主监理和业主提交了贯通测量技术成果书、贯通误差的实测成果和说明,监理认为提交资料不完善。 问题: 1.确定初始计划的总工期,并确定关键线路及工作E的总时差。 2.事件一发生后,吊装机械闲置补偿费为多少工程延期为多少说明理由。 3.事件二发生后,请简要叙述工作E变更后的价格调整思路。 4.事件三中,施工单位还应补充提交哪些测量成果资料
选项
答案
解析 1、(1)20个月; (2)A→D→F→I→K→M(或:①→②→⑤→⑦→⑧→⑩→); (3)2个月。 2.(1)吊装机械闲置补偿费:600×30=18000元。 (2)工程延期为零。 (3)理由:①建设单位原因造成的费用增加,应给予施工单位补偿。②工作E的持续时间延长不影响总工期。 3.已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价;已标价工程量清单中无适用于变更工作的子目、但有类似子目的,可在合理范围内参照类似子目的单价,由监理工程师按合同约定商定或确定变更工作的单价;已标价工程量清单中无适用或类似子目的单价,可在综合考虑承包人在投标时所提供的单价分析表的基础上,由监理人按合同约定商定或确定变更工作的单价。 4.还应补充提交:净空断面测量和永久中线点、水准点的实测成果及示意图。

相关内容:背景,资料,隧道,工程,施工,合同,建设工程施工合同(示范文本),约定,吊装,机械,补偿费,600元,台班,项目,监理,机构

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0457秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
