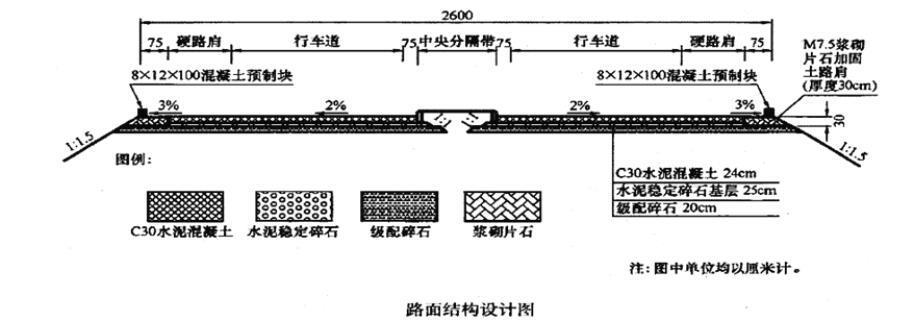

问题 背景资料: 某施工单位承接了长 60.5km 的平原区新建公路路面施工,路面面层采用 C30 水泥混凝土,基层为水泥稳定碎石,底基层为级配碎石,土路肩采用 M7.5 浆砌片石加固。路面结构如下图所示。 事件一:水泥混凝土路面施工前在,在项目部附近设置了拌合站,并对拌合站设置提出了以下要求: (1)拌合站尽量靠近主体工程施工部位,应远离生活区、居民区,尽量设在生活区、居民区的上风向。 (2)拌合站建设应综合考虑施工生产情况,合理划分拌合作业区、材料计量区、材料库、运输车辆停放区、试验区、集料堆放区及生活区,内设洗车池(洗车台)、污水沉淀池和排水系统。 (3)拌合站各罐体宜连接成整体,安装缆风绳和避雷设施,每一个罐体应喷涂成统一的颜色,并绘制项目名称及施工单位的名称,两者竖向平行绘制。 (4)混凝土拌合应采用强制式拌合机。拌合设备应采用质量法自动计量,水、外掺剂计量应采用流量或人工计量方式。 事件二:级配碎石底基层施工时,发现路基出现“弹簧”现象,施工单位采用相应措施处理后继续施工。水泥稳定碎石基层施工过程中,由于机械故障而导致施工中断 2h,施工单位设置了横向接缝。 事件三:水泥混凝土路面的胀缝采用前置钢筋支架法施工,其构造图如图所示。 事件四:水泥混凝土路面完成后,进行质量检验。具体实测项目包括:水泥混凝土面板的弯拉强度、平整度、板厚度、相邻板间的高差、纵横缝顺直度、中线平面偏位、路面宽度、纵断高程和路面横坡。 1. 依次判断事件一中关于拌合站设置说法是否正确?如不正确请改正。 2. 事件二中,施工单位发现路基出现“弹簧”现象,应该采取那些措施。 3. 写出事件三中,胀缝构造示意图中 A、 B 名称。 A 应该采用什么钢筋。 4. 写出事件三中胀缝采用前置钢筋支架法的过程 5. 补充事件四中水泥混凝土路面检测的项目,并指出关键项目。
选项

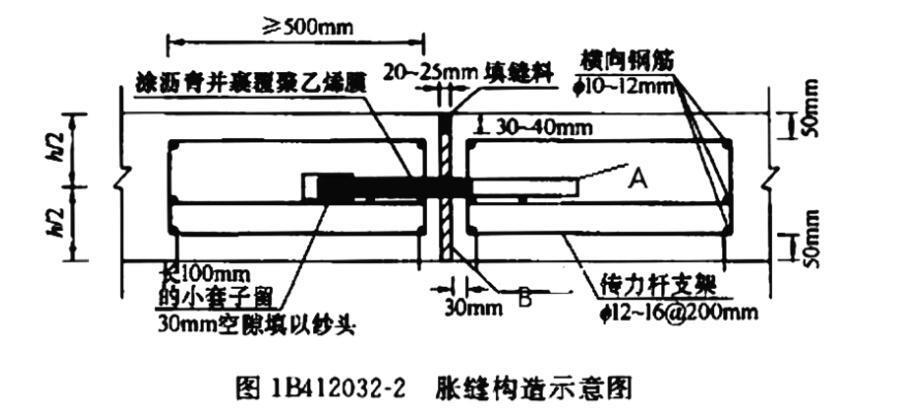

答案
解析 1.(1)不正确。改正:拌合站尽量设在生活区、居民区的下风向。 (2)正确。 (3)正确 (4) 不正确。改正:水、外掺剂计量应采用全自动电子称量法计量,禁止采用流量或人工计量方式。 2.发现“弹簧”现象时,宜采用挖开晾晒、换土、掺石灰或水泥等措施处理。 3.A—传力杆, B—胀缝板。 A 应该采用光面钢筋。 4.前置法施工,首先加工、安装和固定胀缝钢筋支架,然后使用手持振捣棒振实胀缝板两侧的混凝土后再摊铺。在混凝土未硬化时,剔除胀缝板上部的混凝土,嵌入(20~25) mm×20mm 的木条,整平表面。 5.水泥混凝土路面检测的项目还包括:抗滑构造深度、断板率、横向力系数。 关键项目是:水泥混凝土面板的弯拉强度、板厚度。

相关内容:背景,资料,60.5km,平原区,公路,路面,施工,面层,水泥,混凝土,基层,碎石,级配,土路,肩采

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0588秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
