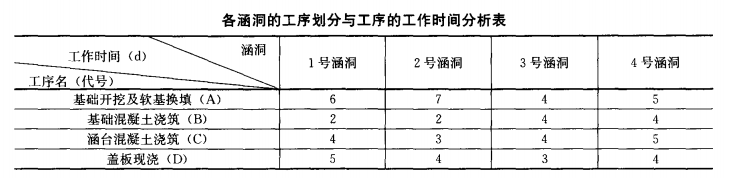

问题 某施工单位承接的二级公路中有4道单跨2.0×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析见下表:

施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。 根据现场施工便道情况,施工单位决定分别针对A、B、C、D 4道工序组织4个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2d计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。 【问题】 1.计算按顺序作业法组织4道涵洞施工的工期。 2.计算按流水作业法组织施工的流水步距及总工期。 3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。 4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加? 5.补充基坑验收时缺漏的项目。
选项
答案
解析 1.按顺序作业法组织四道涵洞施工的工期=(6+2+4+5)+(7+2+3+4)+(4+4+4+3)+(5+4+5+4)+2×4=74d。 2.流水施工工期计算:采用“累计数列错位相减取大值法”KAB:

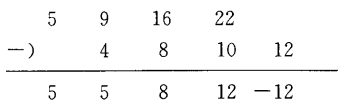

故KAB=12,同理KBC=4,KCD=5,T=(12+4+5)+(4+3+4+5)+2=39d。 3.绘制按流水作业法组织施工的横道图如下。

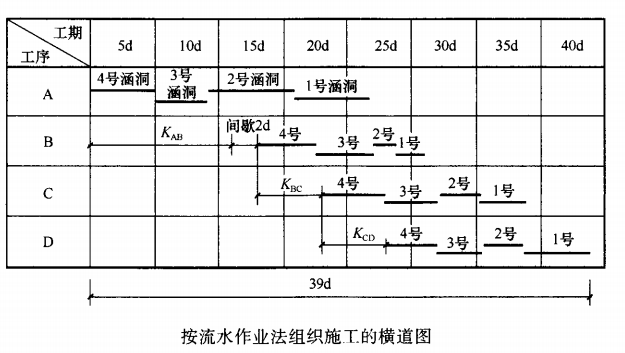

4.根据《隐蔽工程验收制度》,验收时还必须邀请建设单位参加。 5.基坑验收时缺漏的项目:土质情况、标高。
