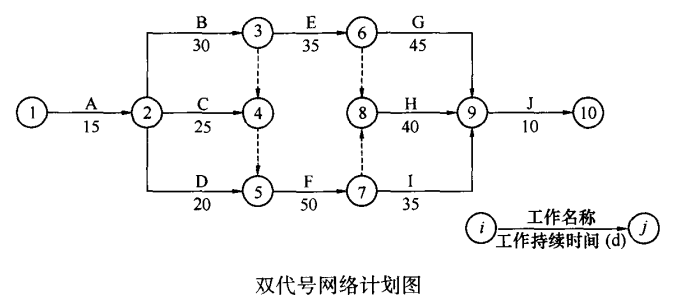

问题 某施工单位承接了某二级公路桥梁工程,施工单位按照合同工期要求编制了如下图所示的网络计划(时间单位:d),并经监理工程师批准后实施。

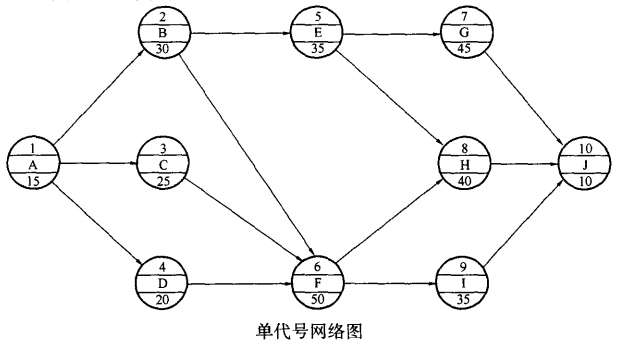

在实施过程中,发生了如下事件: 事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d; 事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间拖延8d,造成施工单位经济损失2000元/d; 事件3:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。 【问题】 1.根据网络图计算该工程的总工期,并指出关键路线。 2.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。 3.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。 4.将背景中的双代号网络改为单代号网络。
选项
答案
解析 1.该工程的总工期=15+30+50+40+10=145d。关键路线为A、B、F、H、J(或①→②→③→④→⑤→⑦→⑧→⑨→⑩)。 2.事件1对总工期没有影响,因为工作D有10d的总时差,延误10-8=2d。 事件2对总工期有影响,会使总工期延长8d,因为工作F为关键工作。 事件3对总工期有影响,会使总工期延长5d,因为工作E有10d的总时差,延误15-10=5d。 施工单位可获得的工期补偿为5d。 3.就事件1导致的损失,施工单位不能向业主提出索赔。 理由:不可抗力发生后,施工机械的损失由施工单位承担。 就事件2导致的损失,施工单位不能向业主提出索赔。 理由:施工单位租赁的施工机械未及时进场属施工单位的责任。 就事件3导致的损失,施工单位能向业主提出索赔。 理由:施工图纸的延误属业主的责任。 索赔金额=15×1600=24000元。 4.修改后的单代号网络图如下图所示。

相关内容:公路桥梁,工程,合同,工期,要求,编制,下图,网络,计划,时间,单位,监理,工程师

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0690秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
