【背景资料】
某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12°~15°,结构面内摩擦角为5°,黏聚力为12kPa。边坡加固防护方案如下图所示。

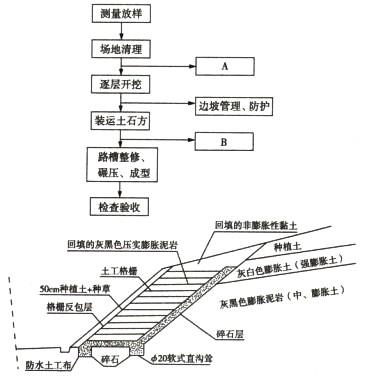

施工单位采用如下图所示的工艺流程组织施工,于4月完成该路段边坡施工。当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了下图所示柔性支护结构方案,并按相关程序报批变更设计。
【问题】
1.指出图中A、B分别代表的施工过程。
2.说明对该路段路堑护坡变更设计应采取的正确程序。
3.结合图中说明土工格栅与土之间的三种相互作用。
4.结合地质情况说明图中碎石层的作用。
5.结合示意图,说明“种植土+种草”有哪几种作用。
【答案要点】
1.A指开挖截水沟,B指开挖边沟。
2.一般工程变更程序是:变更人向驻地监理工程师提出申请,驻地监理工程师初审,总监理工程师签署变更令,组织施工,办理结算;重要工程部位及较大问题需建设单位、设计、施工三方洽商,设计单位签发设计变更通知单。
3.格栅表面与土之间的摩擦作用,格栅孔眼对土的锁定作用,格栅肋的被动抗阻作用。
4.碎石层作用:隔离、排水、反滤层。
5.种植土十种草的作用:用于边坡稳定,迅速绿化边坡,稳固土层,防止水土流失。
