【背景资料】

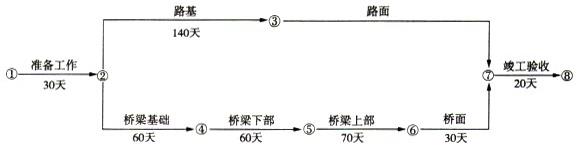

某施工单位承接了某高速公路A合同段的施上任务,其中包括8km的路基、路面工程和一座跨径80m的桥梁施工。该合同段土质以松散砂土和黏土为主,土质含水量为20%,路基施工中有大量土方需转运200~300m。施工前,项目部组织编写了施工组织设计,并将路面分成三个工作量相等的施工段,基层和面层各由一个专业作业队施工。基层的三个段落按每段25天,面层的三个段落按每段15天等节拍组织线性流水施工,并绘制了总体进度计划(见下图)。
合同约定工期为300天,并规定每提前工期1天,奖励0.5万元;每拖延工期1天,罚款0.8万元。在施工准备阶段,项目部将桥梁工程的基础施工指派给某专业作业队实施,但由于种种原因,施工时间需调整为70天。在桥梁基础施工中,由于监理工作失误,使该桥施工暂停10天,导致人员和租赁的施工机具窝工10天,项目部在规定时间内就此向监理公司提出了费用索赔。
【问题】
1.该项目土方转运宜选用何种土方机械?说明理由。
2.按组织流水施工的要求,完善路面部分的施工网络图。
【答案要点】
1.宜用拖式铲运机。按照教材,还有小型铲运机、中型铲运机。

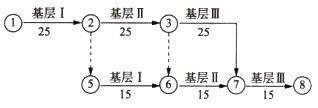

2.
3.如按照流水段组织施工:路面施工需要25+25+25+15=90天。总工期需要:30+140+90+20=280天<300天,因此应得提前完工奖(300-280)*0.5=10万元。如路面按照路面线性流水需75天,则关键线路在桥梁,总工期为270天,奖励30*0.5=15万元。
4.可行。理由:这个10天如果理解为施工队调整时间(由60天到70天),并且上面是按照流水段组织施工总工期为280天的话,则不影响总工期,因为不在关键线路,有时差,不影响总工期。这个10天如果理解为监理影响造成延误的时间,无论上面如何计算总工期,都不影响总工期,因为可以索赔,不会造成影响。
5.机具窝工时可索赔的机械费用组成为机械的租赁价格。不能直接向监理公司索赔,由于非承包商原因造成,或由于业主雇佣其他承包商的影响造成的,要向业主索赔,并按规定向监理递交索赔文件。
