背景资料 某施工单位承建了一段高速公路路基工程,公路设计车速为100km/h。其中,K18+230~K18+750为路堑,岩性为粉质黏土、粉砂质泥岩,采...

作者: tihaiku 人气: - 评论: 0

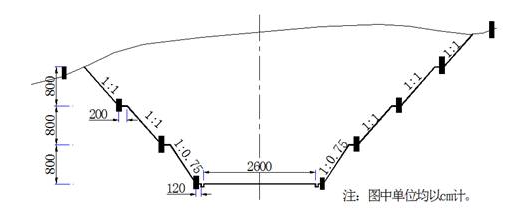

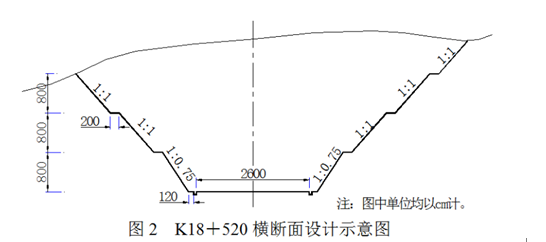

问题 背景资料 某施工单位承建了一段高速公路路基工程,公路设计车速为100km/h。其中,K18+230~K18+750为路堑,岩性为粉质黏土、粉砂质泥岩,采用台阶式边坡,第一级边坡采用7.5#浆砌片石护面墙,护坡设耳墙一道;其他各级边坡采用C20混凝土拱形护坡,拱形骨架内喷播植草。本路段最大挖深桩号位于K18+520,路基填挖高度为-31.2m,桩号K18+520横断面设计示意图如图2所示。 在项目开工前,施工单位根据《交通运输部关于发布高速公路路堑高边坡工程施工安全风险评估指南的通知》,对全线的路堑工程进行了总体风险评估,其中,K18+230~K18+750段路堑高边坡总体风险等级为Ⅱ级。 路堑开挖前,施工单位对原地面进行了复测,并进行了路基横断面边桩放样,边桩放样采用坐标法。设计单位提供的设计文件包括“导线点成果表”、“直线、曲线及转角表”、“路基设计表”、“路基标准横断面图”、“路基典型横断面设计图”、“路基横断面设计图”、“防护工程设计图”等。 路堑开挖过程中,为监测深路堑边坡变形和施工安全,施工单位埋设了观测桩。在挖至路基设计标高后,施工单位开始由下往上进行防护工程施工。在第一级边坡施工中,边坡局部凹陷。 <1> 、K18+230~K18+750段路堑高边坡工程是否需要进行专项风险评估?如果要进行专项风险评估,应在何时完成? <2> 、图2中,标注尺寸120cm和2600cm分别是指什么宽度?写出边桩放样所需的3个设计文件。 <3> 、改正施工单位在防护工程施工中的错误。 <4> 、浆砌片石护面墙的耳墙设置在什么部位?针对第一级边坡出现的局部凹陷,应如何处置? <5> 、复制图2至答题卡上并在图上绘出深路堑监测观测桩位置示意图(在相应位置用短竖线示出)。
选项
答案
解析 <1> 、K18+230~K18+750段路堑高边坡工程是否需要进行专项风险评估?如果要进行专项风险评估,应在何时完成? (1)不需要进行专项风险评估。因为该段路堑高边坡总体风险等级为Ⅱ级,总体风险等级为Ⅲ级及以上的,应开展专项风险评估。 (2)如果需要进行专项风险评估,专项风险评估应在路堑边坡分项工程开工前完成。 <2> 、图2中,标注尺寸120cm和2600cm分别是指什么宽度?写出边桩放样所需的3个设计文件。 (1)120cm是碎落台宽度,2600cm是路基宽度。 (2)设计文件包括:“导线点成果表”、“直线、曲线及转角表”、“路基横断面设计图”(或“路基设计表”)。 <3> 、改正施工单位在防护工程施工中的错误。 不妥之处:在挖至路基设计标高后,施工单位开始由下往上进行防护工程施工。 正确做法:支护工程应当随着路堑的开挖逐步进行。不可一次性开挖到路基设计标高再进行支护。 <4> 、浆砌片石护面墙的耳墙设置在什么部位?针对第一级边坡出现的局部凹陷,应如何处置? (1)耳墙应当设置在护面墙的后背中部。 (2)局部凹陷应当将凹陷的部位进行翻修处理,即在凹陷部分要清理成台阶形,用浆砌片石补砌。 <5> 、复制图2至答题卡上并在图上绘出深路堑监测观测桩位置示意图(在相应位置用短竖线示出)。
