某施工单位承接了南方某山区高速公路K10+000~K24+080段的施工。工期为当年3月初至10月底,其中K12+800~K13+200段紧邻一山区河流,...

作者: tihaiku 人气: - 评论: 0

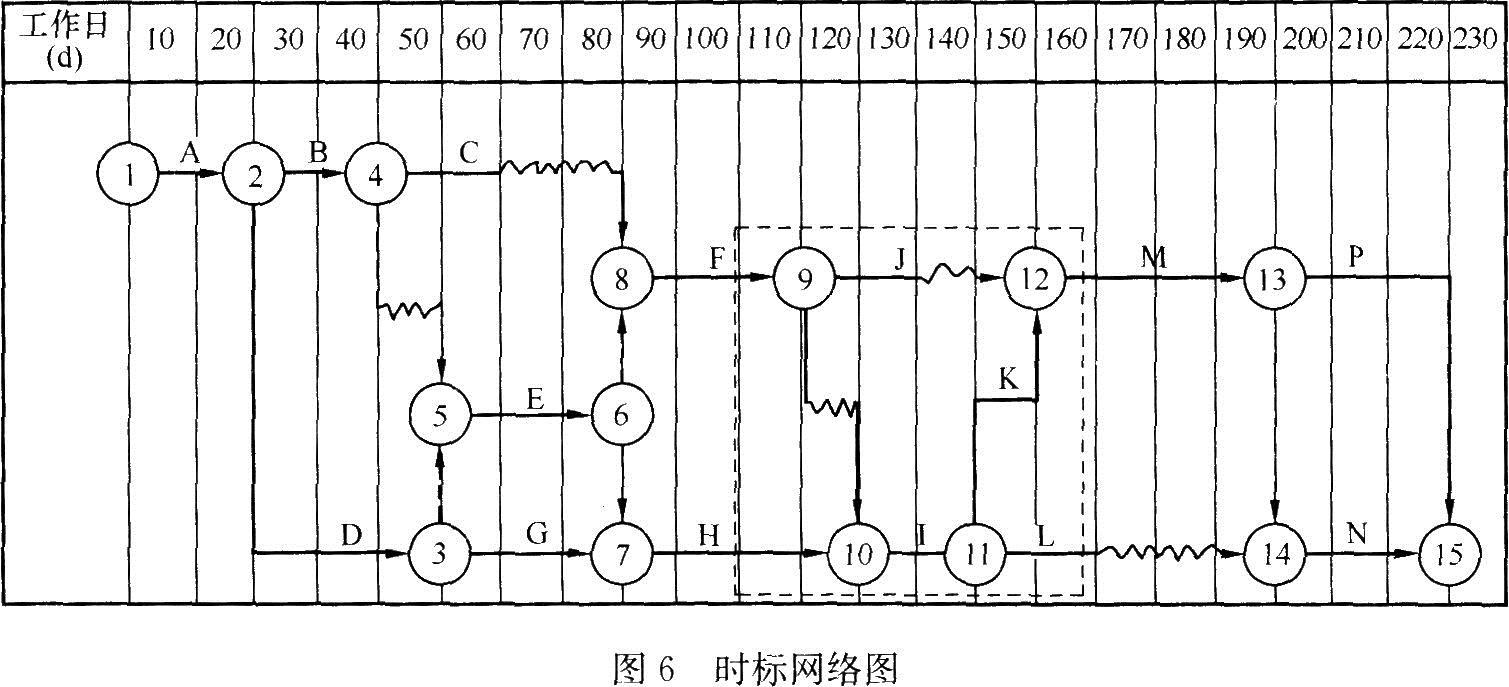

问题 某施工单位承接了南方某山区高速公路K10+000~K24+080段的施工。工期为当年3月初至10月底,其中K12+800~K13+200段紧邻一山区河流,该地区4、5、6月为多雨季节。土方挖运主要采用自备挖掘机施工,有50000m3弃土需运至指定弃土场,平均运距为3km。 合同中约定,只有钢材、水泥可调价,并采用调值公式法调整价格。钢材在投标函投标总报价中占30%,水泥占15%。6月份钢材价格较基准日期上涨30%,当月承包人完成的工程量金额为463万元。该项目主要工作信息摘录见表1。 施工单位编制的时标网络计划如图1所示。 施工中,由于业主原因,导致G停工20d。 【问题】 1.按最早开始时间补充绘制时标网络图中虚框内的图形(将虚框内的内容复制在答题卡上作答),并写出关键线路和工期。 2.若按计划执行,施工中每天最多需要多少台挖掘机如果施工单位只配置了4台,并且保证全部投入使用,写出C连续作业的工作安排。 3.计算6月份调价后的工程款。 4.为保证4、5、6月的施工安全,应在季节性安全措施中考虑防范哪些安全风险 5.写出G工作的总时差,计算因业主原因导致的工期拖延天数。 6.对于土方挖运施工,除挖掘机外,还需配置哪些主要施工机械
选项
答案
解析 1.完整的时标网络图如图6所示。 关键线路为:①→②→③→⑤→⑥→⑦→⑩→→→→和①→②→③→⑤→⑥→⑦→⑩→→→→→。或用A→D→E→H→I→K→M→P和A→D→E→H→I→K→M→N表示。 总工期为220d。 2.若按计划执行,施工中每天最多需要6台挖掘机。 C连续作业的工作安排:C工作按最早开始时间安排进度,前10d与D工作平行施工,每天用两台挖掘机;从第51天开始,C工作用4台设备工作15d。 3.6月调价后的工程款=463×(40%+30%+30%×130%/100%)=504.67万元。 4.4、5、6月雨期施工应考虑防范洪水、泥石流、路堑塌方、施工便道冲毁、机械设备防护等。 5.G工作的总时差应为10d。 因业主的原因导致的工期拖延天数=20-10=10d。 6.对于土方开挖工程,选择的机械与设备主要有:推土机、铲运机、挖掘机、装载机和自卸汽车等。除挖掘机外,还应配置推土机、装载机、铲运机、自卸汽车等。

相关内容:山区,高速公路,K10+000,K24+080,施工,工期,10月底,K12+800,K13+200,段紧邻,紧邻,河流

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0501秒, 内存占用1.04 MB, Cache:redis,访问数据库20次
