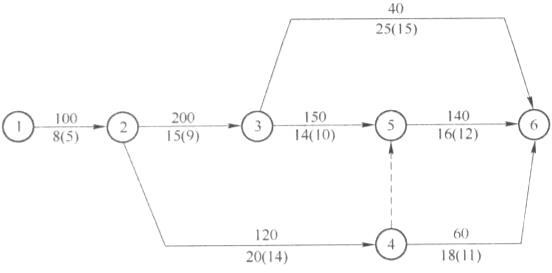

下图所示网络计划,合同工期为50天。按合同规定工期提前奖励为300元/d,工期拖延则赔偿业主300元/d。(注:图中箭线上方为直接费的变化率.箭线下方为工...

作者: tihaiku 人气: - 评论: 0
问题 下图所示网络计划,合同工期为50天。按合同规定工期提前奖励为300元/d,工期拖延则赔偿业主300元/d。(注:图中箭线上方为直接费的变化率.箭线下方为工序正常持续时间和极限持续时间,极限持续时间在括号内。) 问题: 作为施工单位,如何确定工程的工期才能使经济效益最好
选项
答案

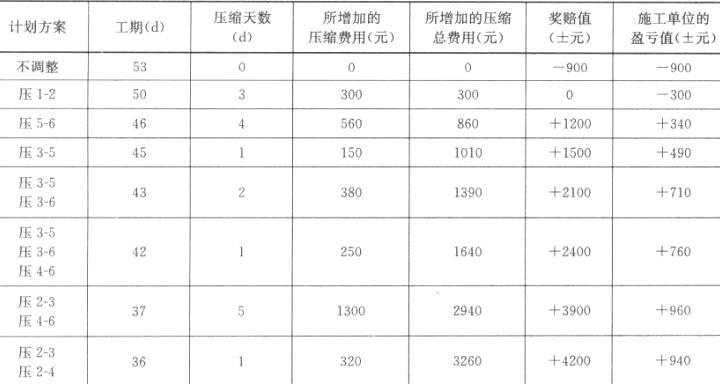

解析 37d的方案盈利960元。
