某电厂2*600MW燃煤发电机组建设项目包括锅炉、汽轮机和发电机,配套工程有:新建1个5万t级煤码头泊位、2个贮煤场,煤由产地运至电厂码头,通过卸煤机、带...

作者: rantiku 人气: - 评论: 0

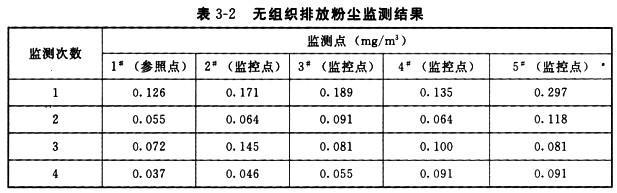

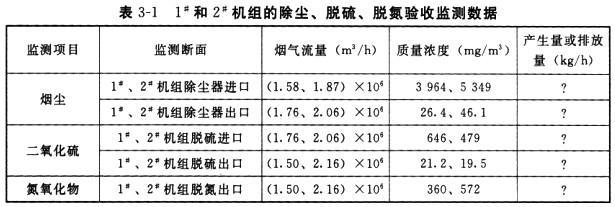

问题 某电厂2*600MW燃煤发电机组建设项目包括锅炉、汽轮机和发电机,配套工程有:新建1个5万t级煤码头泊位、2个贮煤场,煤由产地运至电厂码头,通过卸煤机、带式输送机、煤堆场、取煤机送至锅炉。供水系统采用直接海水冷却,取海水158 300m3/h,公用工程淡水系统取水610m3/h,淡水取自厂北部的水库。每台机组配套2台双室电厂静电除尘器,并配有脱硫装置,采用低氮燃烧器。设置工业废水集中处理站、含油废水处理系统、煤场污水沉淀系统和生活污水处理系统。固体废物采用灰渣分除、干灰干排、粗细分排系统,干灰直接综合利用,调湿后的灰和脱水后的渣进行综合利用或送至灰场。验收监测时1#和2#机组的生产负荷分别为455. 55~467. 01MW和552.18~565. 30MW,额定功率均为600MW。 1#和2#机组的除尘、脱硫、脱氮验收监测数据见表3-1 。 无组织排放源主要是堆煤场及装卸、输送过程中产生的煤粉。项目采用全封闭式输煤系统。验收监测时,在煤场设置1个参照点和4个监控点,监测数据见表3-2 。 问题: 1.计算1#和2#机组的生产负荷率,判断其是否满足国家对建设项目环保设施竣工验收监测的要求。根据表3-1计算烟尘、二氧化硫、氮氧化物的产生量或排放量、除尘和脱硫效率。 2.按全年365d,计算烟尘和二氧化硫排放总量。 3.根据《大气污染物综合排放标准》(GB 16297-1996),新污染源大气污染物排放限值中颗粒物(其他)的最高允许浓度l20mg/m3,无组织排放监控浓度限值周界外浓度最高点为1.0mg/m3,判断该项目验收监测是否达标,无组织监控点位的设置必须遵循哪些原则? 4.对于该项目的有组织排放废气,应如何设计监测断面、监测频次?
选项
答案

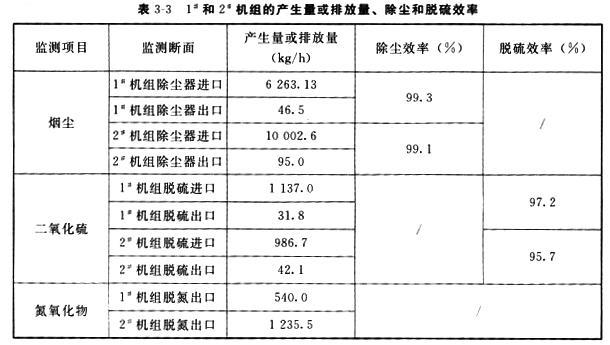

解析 1.(1)1#机组生产负荷率为75. 9%(455. 55/600*100%)~7 7.8%(467. 01/600*100%),2#机组生产负荷率为92. 0%(552. 18/600*100%)~94.2%(565. 30/600*100%),能够满足国家对建设项目环保设施竣工验收监测的要求(额定负荷7 5%以上)。 (2)1#和2#机组的产生量或排放量、除尘和脱硫效率见表3-3。 2.(1)烟尘排放总量=(46. 5+95.0)*2 4*365=1 239 540(kg/a)≈1 240(t/a)。 (2)二氧化硫排放总量=(31. 8+42.1)*2 4*365=647 364(kg/a)≈647(t/a)。 3.(1)根据标准判断,该项目验收监测能够达标。 (2)周边外浓度最高点一般应设置于无组织排放源下风向的单位周界外10m范围内,若预测无组织排放最大落地浓度点越出10m范围,可将监控点移至该预测浓度最高点: 4.监测断面应布设于废气处理设施各处理单元的进出口烟道、废气排放烟道。该项目为电厂,生产连续稳定,采样和测试的频次一般不少于3次,排气出口颗粒物每点采样时间不少于3min。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0731秒, 内存占用1.03 MB, Cache:redis,访问数据库15次
