背景资料: A安装公司承包某高层建筑的建筑电气(不包括变配电室)、建筑给水排水和通风空调工程的施工。合同约定;空调设备由业主采购,其他设备、材料由A安装...

作者: tihaiku 人气: - 评论: 0

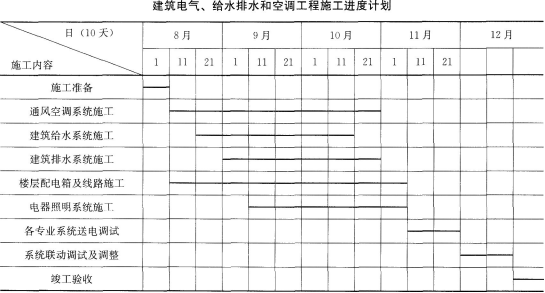

问题 背景资料: A安装公司承包某高层建筑的建筑电气(不包括变配电室)、建筑给水排水和通风空调工程的施工。合同约定;空调设备由业主采购,其他设备、材料由A安装公司采购。 高层建筑一次结构已完工,建筑二次结构、装饰工程由B建筑公司承包施工,地下变配电室由当地供电所的电力公司承包施工。 A安装公司项目部在8月1日进场后,依据高层建筑的二次结构及装饰施工进度、空调设备到场时问及供电所的送电时问等资料,编制了建筑电气、给水排水和通风空调工程的施工进度计划(见下表),该施工进度计划在送审时,被安装公司总工程师否定,经项目部修改后通过审批。 在工程施工中,曾经发生了2个施工质量问题: 问题1:业主采购的空调设备在9月11日才到达施工现场,耽误了风管的施工进度,为了赶进度,室内主、干管的风管安装连接后,没有检验风管的严密性就进入下道工序。被监理叫停,后经检验合格才交付下道工序施工。 问题2:在灯具通电调试时,发现部分灯具外壳带电,经检查发现是螺口灯头的接线错误,同时还发现嵌入式吸顶灯(3.5kg)用螺栓固定在石膏板吊顶上,整改后通过验收。 A安装公司项目部与B建筑公司、电力公司配合协调,进行各专业送电调试、系统联动调试及调整,共同对大楼的建筑装饰、通风空调、建筑电气和给水排水工程实施竣工验收,使工程按合同要求完工。 问题: 1.说明施工进度计划被安装公司总工程师否定的原因 2.问题1中,应检验风管哪些部位的严密性 3.问题2中,灯具的安装质量问题应如何整改 4.A安装公司项目部与B建筑公司协调与配合的主要内容有哪些。
选项
答案
解析 1.施工进度计划被安装公司总工程师否定的原因是:施工进度计划中的建筑给水和建筑排水施工的先后次序不正确,施工原则应当是先排水、后给水。 2.问题1中,应检验风管的咬口缝、铆接孔、风管法兰翻边、风管的管段之间连接的严密性,合格后方能进入下道工序。 3.问题2中,灯具安装质量的整改:螺口灯头的相线应接在中心触点端子上,零线应接在螺纹的端子上;灯具重量超过3kg时,应采取预埋吊钩或螺栓固定在混凝土楼板上。 4.A安装公司项目部与B建筑公司协调与配合的主要内容有:施工进度的协调与配合;交叉施工的协调与配合;吊装(运输)机具的使用与协调;设备基础、预埋件、预留孔洞的配合与协调;土建施工质量问题的反馈及处理意见的协商;土建工程交付安装时的验收与交换。

相关内容:背景,资料,公司,高层建筑,建筑,电气,给水排水,通风,空调工程,施工,合同,约定,空调设备,业主,采购,设备,材料

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1395秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
