A 公司承担某市博物馆的机电安装工程总承包施工,施工内容包括:给排水、通风空调、消防、智能化工程等,工期12 个月。合同约定工程材料设备均由建设单位提供。...

作者: tihaiku 人气: - 评论: 0

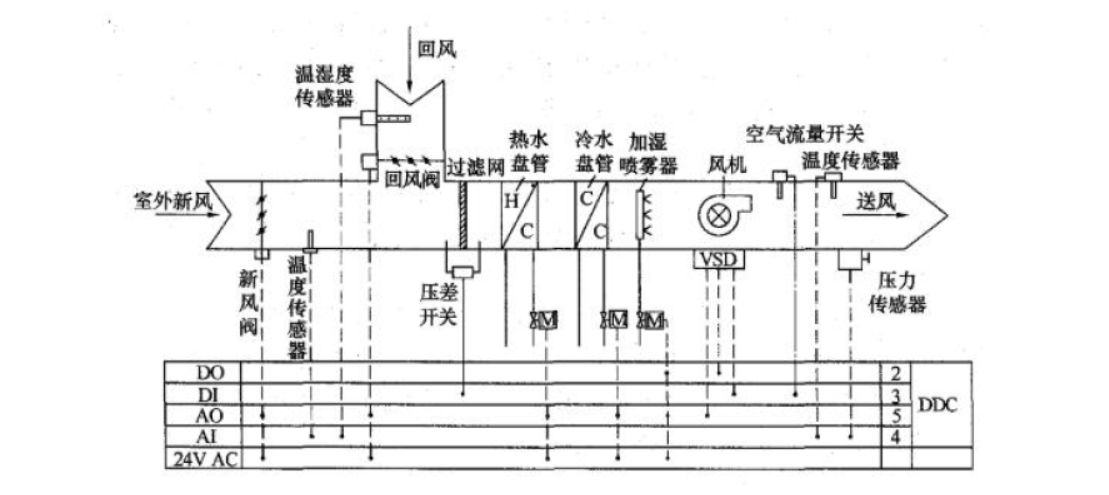

问题 A 公司承担某市博物馆的机电安装工程总承包施工,施工内容包括:给排水、通风空调、消防、智能化工程等,工期12 个月。合同约定工程材料设备均由建设单位提供。设计单位提供了空调机组监控方案(见下图)。 空调机组监控方案 该工程采用集中式空调系统,完工后进行了系统运行和调试,包括设备的单机试运转与调试、系统无生产负荷下联合试运行与调试。 在风管的安装施工过程中,A 公司采取的部分具体的施工方法和过程如下: (1)风管穿过需要封闭的防火防爆楼板时,设置了1.2mm 厚的钢板防护管,风管与防护管之间用石棉材料密封。 (2)风管在安装过程中先安装支管,后安装主干管。 (3)风口、检查门等处均设置了支吊架,而所有的阀门、防火阀、消声器处均不设置支吊架。 (4)风管系统安装完成后,经严密性检验合格,方可进行下道工序的施工。竣工后在投料保修期间,空调设备运行不正常甚至有部件损坏。主要原因有:①设备制造质量问题,②建设单位工艺操作失误,③安装精度问题,建设单位与A 公司因质量问题的责任范围发生争执。 二、问题: 1.空调系统的无生产负荷联合试运行与调试包括哪些内容? 2.根据空调机组监控方案分析,空调、新风机组主要检测哪几个参数? 3.分析风管安装过程中A 公司具体的施工方法和过程是否妥当?如不妥,请改正。 4.分别指出保修期间出现的质量问题应如何解决?
选项
答案
解析 1.空调系统的无生产负荷联合试运行与调试包括: (1)监测与控制系统的检验、调整与联动运行。 (2)系统风量的测定和调整。 (3)空调水系统的测定和调整。 (4)室内空气参数的测定和调整。 (5)防排烟系统测定和调整。 2.主要检测参数: (1)空调系统的新风量及送风量大小; (2)送风温度(回风温度); (3)送风相对湿度(回风相对湿度); (4)压差开关报警信号; (5)故障报警及安全连锁控制。 3.(1)不妥当。正确做法:风管穿过需要封闭的防火防爆楼板或墙体时,应设钢板厚度不小于1.6 mm 的预埋管或防护套管,且风管与防护管之间应用对人体无害的不燃柔性材料封堵。 (2)不妥当。正确做法:风管安装的程序通常为先上层后下层,先主干管后支管,先立管后水平管。 (3)不妥当。正确做法:风口、阀门、检查门及自控机构处不宜设置支吊架。而消声器、边长或直径大于等于 630mm 的防火阀均需设置单独的支吊架。 (4)妥当。 4.根据《建设工程质量管理条例》的规定, 因为材料设备是建设单位提供的,所以第①个原因的质量问题,应由建设单位承担修理费用,施工单位协助维修。 因为工艺操作失误是建设单位的责任,所以第②个原因的质量问题,由建设单位承担修理费用,施工单位协助维修。 因为安装精度不足是施工单位的施工责任,所以第③个原因的质量问题应由施工单位负责修理并承担修理费用。

相关内容:公司,博物馆,机电,施工,内容包括,通风,空调,智能化,工程,工期,个月,合同,约定,材料,设备,建设单位

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0500秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
