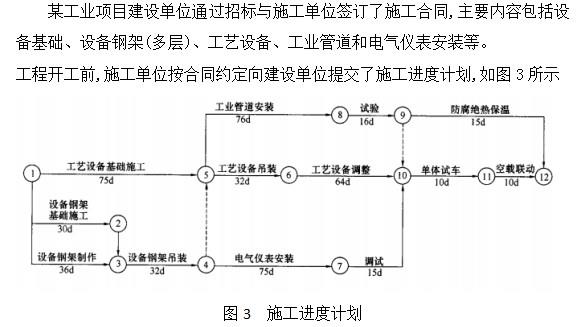

上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机) ,其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进...

作者: tihaiku 人气: - 评论: 0
问题

上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机) ,其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。 在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10d(其他工作持续时间不变)。建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。 施工单位采取措施将工艺设备调整工作的持续时间压缩3d,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。 (1)工艺设备调整工作压缩3d,增加赶工费10000元。 (2)塔机闲置10d损失费, 1600元/d (含运行费300元/d) 10d=16000元。 (3)设备钢架制作工作停工10d造成其他有关机械闲置、人员窝工等综合损失费15000元。 【问题】 1.按节点代号表示施工进度计划的关键线路,该计划的总工期是多少天? 2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。 3.说明施工单位调整方案后能保证原计划工期不变的理由。 4.施工单位提出的3项费用补偿要求是否合理?计算建设单位应补偿施工单位的总费用。
选项
答案
解析 1.施工计划的关键线路为: ①→⑤-→⑥→⑩-→?→?。该计划的总工期是191d。 2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第37天。 按原计划,设备钢架吊装与工艺设备吊装工作不能连续作业。 理由是:按原计划,设备钢架吊装工作是在第68天末完成,而工艺设备吊装的最早开始时间与设备钢架吊装最早完成时间间隔7d,因此不能连续作业。 3.施工单位调整方案后能保证原计划工期不变的理由是:设备钢架制作工作的总时差为7d,其停工10d导致总工期延长3d。而施工单位采取措施将工艺设备调整工作(关键工作)的持续时间压缩3d,压缩后的关键线路总工期缩短3d,为191d,因此可以保证原计划工期不变。 4.第(1)项费用补偿要求合理,应补偿赶工费: 10000元。 第(2)项费用补偿要求不合理,应补偿: (1600-300) 3=3900元。 第(3)项费用补偿要求合理,应补偿综合损失费: 15000元。 建设单位应补偿施工单位的总费用为: 10000+3900+15000=28900元。

相关内容:施工,进度,计划,设备,钢架,吊装,工艺,工作,起重机,以下简称,塔机,建设单位,审核,按该

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0563秒, 内存占用1.05 MB, Cache:redis,访问数据库18次
