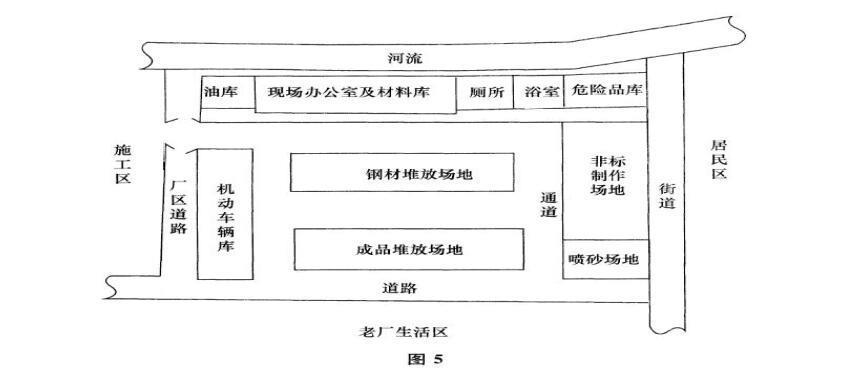

A 公司总承包某地一扩建项目的机电安装工程, 材料和设备由建设单位提供。 A 公司除自己承担主工艺线设备安装外, 非标准件制作安装工程、 防腐工程等均分包...

作者: tihaiku 人气: - 评论: 0
问题 A 公司总承包某地一扩建项目的机电安装工程, 材料和设备由建设单位提供。 A 公司除自己承担主工艺线设备安装外, 非标准件制作安装工程、 防腐工程等均分包给具有相应施工资质的分包商施工。 考虑到该地区风多雨少的气候, 建设单位将紧靠河边及施工现场的一所弃用学校提供给 A 公司项目部, 项目部安排两层教学楼的一层做材料工具库, 二楼作现场办公室, 楼旁临河边修建简易厕所和浴室, 污水直接排入河中, 并对其他空地做了施工平面布置。 (见图 5) 开工前, 项目部遵循“开源与节流相结合的原则及项目成本全员控制原则” 签订了分包合同, 制定了成本控制目标和措施。 施工中由于计划多变、 设计变更多, 管理不到位, 因而造成工程成本严重超过预期。 在露天非标准制作时, 分包商采用 CO2气体保护焊施焊, 质检员予以制止。 在投料保修期间, 设备运行不正常甚至有部件损坏, 主要原因有: ①设备制造质量问题, ②建设单位工艺操作失误, ③安装精度问题, 建设单位与 A.公司因质量问题的责任范围发生争执。 【问题】 1.项目部的施工平面布置, 对安全和环境保护会产生哪些具体危害? 2.项目部在施工阶段应如何控制成本? 3.说明质检员在露天制作场地制止分包商继续作业的理由。 应采取哪些措施以保证焊接质量? 4.分别指出保修期间出现的质量问题应如何解决
选项
答案
解析 1.油库、危险品库布置不符合安全规定,易发生火灾或爆炸;非标件生产,离居民区太近,易造成噪声和光污染;喷砂会产生空气污染,粉尘污染;浴室、厕所易造成水污染。 2.(1)加强施工任务单和限额领料单的管理。 (2)将施工任务单和限额领料单的结算资料与施工预算进行核对分析。 (3)做好月度成本原始资料的搜集和整理,正确计算月度成本,分析月度预算成本与实际成本的差异。 (4)在月度成本核算的基础上实行责任成本核算。 (5)经常检查对外经济合同的履行情况。 (6)定期检查各责任部门和责任者的成本控制情况。 (7)加强施工过程中信息收集,为项目签证及后期结算提供强有力的依据。 3.露天非标准件制作时监理制止的原因:非标准件制作是露天作业,且本地区风多,二氧化碳气体保护焊飞溅较大,有风不能施焊,会对焊接质量造成影响。 保证焊接质量采取的措施:改变焊接方法,采取有效防风措施。 5.“设备制造质量问题”是建设单位提供的设备质量不良造成的,应由建设单位承担修理费用,施工单位协助修理。 “建设单位工艺操作失误”是建设单位责任,修理费用或者重建费用由建设单位承担。 “安装精度问题”是施工单位的责任,应当由施工单位负责修理并承担修理费用。

相关内容:公司,目的,机电,材料,设备,建设单位,工艺,设备安装,标准件,防腐,工程

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1457秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
