【背景资料】

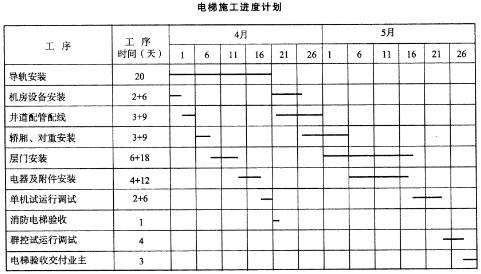

某安装公司承接一商务楼(地上30层、地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架、机房及层门预留孔的安全技术措施由建筑公司实施。安装公司项目部进场后,将拟按照的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划(见表4)。电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机将各部件搬运到位。安装中,项目部重点关注了层门等部件的安全技术要求,消防点的施工进度计划完成,并验收合格。施工进度到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查是导轨的安装精度没达到技术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序多用了3天,其后面的工序(群控试运行调试、竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主。电梯施工进度计划

【问题】

1.电梯安装前,项目部应提供哪些安装资料?

2.项目部在机房、井道的检查中,应关注哪几项安全技术措施?

3.消防电梯从开工到验收合格用了多少天?电梯安装工程合同比合同工期提前了多少天?

4.影响导轨安装精度的因素有几个?

5.电梯完工后应向哪个机构申请消防验收?写出电梯层门的验收要求。

选项

【答案要点】

1.电梯安装前,安装单位提供的安装资料包括:(1)安装许可证和安装告知书,许可证范围能够覆盖所施工电梯的相应参数;(2)审批手续齐全的施工方案;(3)施工现场作业人员持有的特种设备作业证;(4)施工过程记录和自检报告,要求其检查和试验项目齐全,内容完整;(5)变更设计证明文件(如安装中变更设计时),能说明由使用单位提出,经整机制造单位同意的程序;(6)安装质量证明文件,包括电梯安装合同编号,安装单位安装许可证编号,产品出厂编号,主要技术参数等内容,并且有安装单位公章或者检验合格章以及竣工日期。如以上文件为复印件则必须经安装单位加盖公章或检验合格章。

2.电梯施工安全技术措施要点:(1)层门洞(预留孔)靠井道壁外侧设置坚固的栏杆,栏杆的高度不小于1.2m,并设置警示标志或告诫性文字,防止经层门洞坠落人员及向井道内抛掷杂物;(2)用临时盖板封堵机房预留孔,并在机房内墙壁上设有警示标语,以示盖板不能随便移位,防止顶层有杂物向下跌落;(3)电梯井道内设脚手架进行施工作业时,脚手架搭设后应经验收合格后方可使用,如脚手架、脚手板是可燃材料构成的,要考虑适当的防火措施;(4)井道内作业人员要熟知高空作业的各项规定,并在作业中认真执行。

3.由电梯施工进度计划图可知,消防电梯的验收合格时间是4月21日,而工程的开工时间是3月18日,按照日历3月、5月都应该是31天,但电梯施工进度计划图中显示5月份是30天,所以应按照每月30天考虑。因此消防电梯从开工到验收合格共用了13+21=34(天)。由于单机试运行比原工序时间多用了3天,所以其紧后工序群控试运行调试就推迟3天开始,导致最后竣工验收比原工序时间推迟了3天,所以电梯安装工程实际的结束时间是6月3日。由于开工时间是3月18日,合同工期是90天,合同工期的竣工时间应该是6月17日,因此实际竣工时间比合同工期提前了14天。

4.影响导轨安装精度的因素:(1)基础的施工质量;(2)导轨的安装质量;(3)导轨测量基准的选择;(4)测量器具的选择;(5)导轨的制造质量;(6)环境的影响。

5.电梯完工后应交公安机关消防机构进行消防验收。电梯层门验收的要求:(1)每层层门必须能够用三角钥匙正常开启;(2)当一个层门或者轿门(在多扇门中任何一扇门)非正常打开时,电梯严禁启动或者继续运行。
