A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和热冷水管道、电缆排管及电缆施工。三联供机...

作者: tihaiku 人气: - 评论: 0

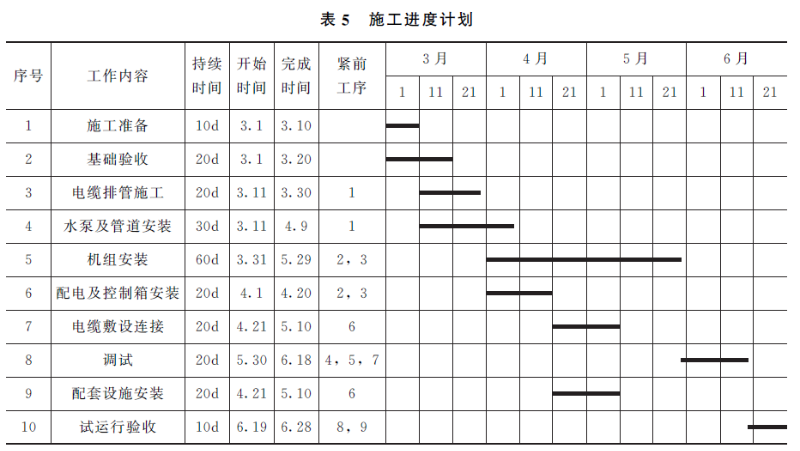

问题 A安装公司承包某分布式能源中心的机电安装工程,工程内容有:三联供(供电、供冷、供热)机组、配电柜、水泵等设备安装和热冷水管道、电缆排管及电缆施工。三联供机组、配电柜、水泵等设备由业主采购;金属管道、电力电缆及各种材料由安装公司采购。 A安装公司项目部进场后,编制了施工进度计划(见表5)、预算费用计划和质量预控方案。对业主采购的三联供机组、水泵等设备检查、核对技术参数,符合设计要求。设备基础验收合格后,采用卷扬机及滚杠滑移系统将三联供机组二次搬运、吊装就位。安装中设置了质量控制点,做好施工记录,保证安装质量,达到设计及安装说明书要求。 在施工中发生了以下3个事件: 事件1:项目部将2000m电缆排管施工分包给B公司,预算单价为120元/m,在3月22日结束时检查,B公司只完成电缆排管施工1000m,但支付给B公司的工程进度款累计已达160000元,项目部对B公司提出警告,要求加快施工进度。 事件2:在热水管道施工中,按施工图设计位置施工,碰到其他管线,使热水管道施工受阻,项目部向设计单位提出设计变更,要求改变热水管道的走向,结果使水泵及管道安装工作拖延到4月29日才完成。 事件3:在分布式能源中心项目试运行验收中,有一台三联供机组运行噪音较大,经有关部门检验分析及项目部提供的施工文件证明,不属于安装质量问题,后增加机房的隔音措施,验收通过。 <1> 、业主采购水泵时应该考虑哪些性能参数? <2> 、三联供机组就位后,试运行前还有哪些安装步骤? <3> 、计算事件1中的CPI和SPI及其影响,请问是否影响总工期? <4> 、请问事件2中承包单位如何才能修改图纸?请问延误是否影响工期? <5> 、针对事件3中,施工单位需要哪些资料才能证明自己没有过错?
选项
答案
解析 <1> 、泵的性能参数主要有流量和扬程,此外还有轴功率、转速、效率和必需汽蚀余量。 <2> 、安装精度调整与检测→设备固定与灌浆→零部件装配→润滑与设备加油。 <3> 、(1)CPI=BCWP/ACWP=已完工程预算费用/已完工程实际费用=1000×120/160000=0.75;费用超支; SPI=BCWP/BCWS=已完工程预算费用/计划工程预算费用=1000×120/(2000/20×12)×120=0.83<1;进度拖后。 (2)影响工期。因为电缆排管施工处于关键线路,延误必会影响总工期。 <4> 、(1)如发现设计有问题或因施工方面的原因要求变更设计,应提出变更申请,办理签 认后方可更改。由项目部工程师提出设计变更申请单,经项目部技术管理部门审签后,送交建设(监理)单位审核。经设计单位同意后,由设计单位签发设计变更通知书并经建设单位(监理)会签后生效。 (2)不影响。因为水泵及管道安装的紧后工作有关键工作“调试”,调试工作的开始时间是5.30号,尽管水泵及管道安装工作拖延到4月29日才完成,但完全不影响调试工作的开始时间。 <5> 、施工单位需要提供施工图纸、技术交底记录、图纸会审记录、洽商记录、试验记录、检测报告、质量检验记录、设计变更单等。

相关内容:公司,能源,中心,机电,工程,内容有,供电,供冷,机组,配电柜,水泵,设备安装,冷水,管道,电缆,施工,供机

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0920秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
