某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时...

作者: tihaiku 人气: - 评论: 0

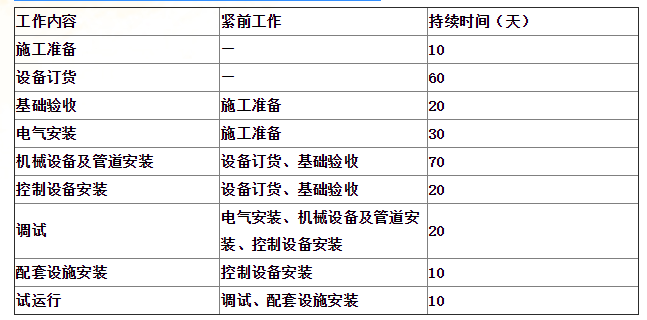

问题 某制氧站经过招投标,由具有安装资质的公司承担全部机电安装工程和主要机械设备的采购。安装公司进场后,按合同工期,工作内容,设备交货时间,逻辑关系及工作持续时间(见表1)编制了施工进度计划。 表1 制氧站安装公司工作内容、逻辑关系及持续时间表 在计划实施过程中,电气安装滞后10天,调试滞后3天。 设备订货前,安装公司认真对供货商进行了考查,并在技术、商务评审的基础上对供货商进行了综合评审,最终选择了各方均满意的供货商。 由于安装公司进场后,未向当地(市级)特种设备安装监督部门书面告知,致使安装工作受阻,经补办相关手续后,工程得以顺利进行。 在制氧机法兰和管道法兰连接时,施工班组未对法兰的偏差进行检验,即进行法兰连接,遭到项目工程师的制止。 <1> 、根据表1计算总工期需多少天?电气安装滞后及调试滞后是否影响总工期?并分别说明理由。 <2> 、设备采购前的综合评审除考虑供货商的技术和商务外,还应从哪些方面进行综合评价? <3> 、安装公司开工前应向当地(市级)安全监督部门提交哪些书面告知材料。 <4> 、制氧机法兰与管道法兰的偏差应在何种状态下进行检查?检查的内容有哪些?
选项
答案

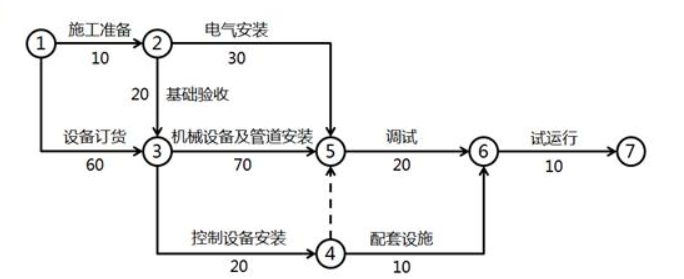

解析 <1> 、根据表1所表示的逻辑关系可绘制出双代号网络计划图如下图所示: 通过计算可知,关键线路为①→③→⑤→⑥→⑦。计算总工期为60+70+20+10=160天。 电气安装滞后不影响总工期,调试滞后影响总工期3天。 由于电气安装具有90天的总时差,滞后延误10天不影响总工期。 调试工作为关键工作,总时差为0。工作延误3天会影响总工期3天。 <2> 、综合评审既要考虑技术,也要考虑商务,并从质量、进度、费用、厂商执行合同的信誉、同类产品业绩、交通运输条件等方面综合评价并列出推荐顺序。 <3> 、安装公司开工前应向当地(市级)安全监督部门提交的书面告知材料包括:《特种设备安装改造维修告知书》;施工单位及人员资格证件;施工组织与技术方案(包括项目相关责任人员任命、责任人员到岗、质控点位图);工程合同;安装改造维修监督检验约请书;特种设备制造单位的资质证件。 <4> 、制氧机法兰与管道法兰连接前,应在自由状态下进行检查。检查的内容包括:法兰的平行度和同轴度,偏差应符合规定要求。管道与机械设备最终连接时,应在联轴节上架设百分表监视机器位移。管道经试压、吹扫合格后,应对该管道与制氧机的结构进行复位检验。管道安装合格后,不得承受设计以外的附加载荷。

相关内容:制氧,由具有,公司,机电,机械设备,采购,进场,合同,工期,工作内容,设备,交货,时间,逻辑,关系,工作

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0714秒, 内存占用1.05 MB, Cache:redis,访问数据库20次
