B 公司总承包了新建机械厂的通风与空调工程,总工期为6 个月。通风空调设备、镀锌钢板等主辅材料均由A 公司供应。其中分部分项工程工程量清单计价合计为536...

作者: tihaiku 人气: - 评论: 0
问题 B 公司总承包了新建机械厂的通风与空调工程,总工期为6 个月。通风空调设备、镀锌钢板等主辅材料均由A 公司供应。其中分部分项工程工程量清单计价合计为536 万元;措施项目清单计价合计60 万元;其他项目清单计价合计15 万元。取费费率为:4.85%;税率为3.56%。合同规定:主材预付款为合同造价的30%,质量保证金为合同造价的5%,从每月的进度工程款中扣回。 B 公司经过测算,决定公司按照工程总造价的15% 提取,剩余的为公司对项目的考核成本。公司与项目部签订的项目目标成本又降低了3%。 工程中的人工费占计划成本20%、材料费占50%、机械费占15%、其他直接费占5%、间接费占10%,项目部经过测算,在目标成本的基础上人工费可以降低2.5%,材料费可以降低5%,机械费可以降低6%,其他直接费降低9%,间接费降低11%。 B 公司项目部编制的成本计划,对第一个月至第六个月计划完成和实际完成工作量进行了分析(见表1H420090-2)。项目部对成本进行了分解,并且抓住了成本控制的主要环节,很好地完成了公司下达的成本目标,并节余35 万元。 在确定风管制作方案时,有工厂预制和现场制作两种方案可以选择。工厂预制质量可靠,进度可以提前,预制费用减少2 万元,但运输费用增加3 万元。现场制作也可以满足质量和进度的要求,但设备来回运输和装拆需要1.5 万元的费用。 二、问题 1.B 公司对项目部的考核成本是多少?与项目部签订的项目目标成本是多少? 2.B 公司项目部计划成本降低额是多少? 3.本工程的预付款是多少?请计算第三个月和第四个月签证工程款。 4.B 公司项目部应该选择哪一种制作方案?说明理由。 5.A 公司供应的镀锌钢板应有哪些质量要求?
选项
答案

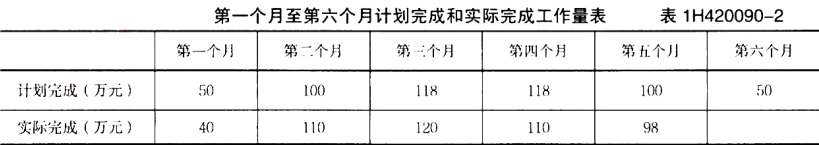

解析 1.项目考核计算基数: (536 + 60 + 15)+(536 + 60 + 15)×4.85%+(536 + 60 + 15)×3.56% = 663 万元 项目考核成本:663×(1-15%)= 563.55 万元 项目目标成本:563.55×(1-3%)= 546.64 万元 2.项目部计划成本降低额计算如下: 人工费:546.64×20%×2.5% = 2.73 万元  材料费:546.64×50%×5% = 13.67 万元 施工机械费:546.64×15%×6% = 4.92 万元 其他直接费:546.64×5%×9% = 2.46 万元 间接费:546.64×10%×11% = 6 万元 项目部计划成本降低额:2.73 + 13.67 + 4.92 + 2.46 + 6 = 29.78 万元 3.本工程的预付款为:663×30% = 198.8 万元 第三个月:签证工程款为:120×(1-5%)= 114 万元 第四个月:签证工程款为:110×(1-5%)= 104.5 万元 4.应选择在工厂预制的方案。 工厂预制:增加费用3-2 = 1 万元;现场预制:增加费用1.5 万元。 工厂预制的制作质量要比现场有保证,劳动条件好,能保护环境。 5.A 公司供应的镀锌钢板的镀锌层厚度应符合设计及合同的规定,不低于80g/m2 板材。镀锌钢板风管表面不得有10% 以上的花白、锌层粉化等镀锌层严重损坏现象。
