【背景资料】某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程...

作者: tihaiku 人气: - 评论: 0

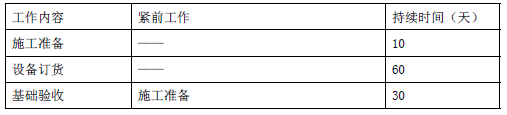

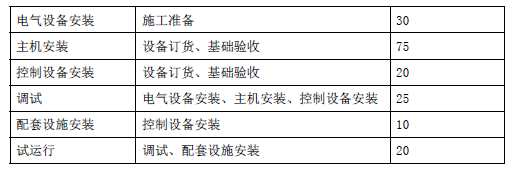

问题 【背景资料】某安装公司承包某制药厂生产设备工程的施工,该制药厂生产设备的主机及控制设备由建设单位从国外订货。制药厂生产设备的主机设备土建工程及机电配套工程由某建筑公司承建,已基本完工。安装公司进场后,按合同工期要求,与建设单位和制药厂生产设备主机及控制设备供应商洽谈,明确了设备主机及控制设备到达施工现场需60 天。安装公司依据工程的实际情况编制了该制药厂生产设备工程的施工进度计划(双代号网络图),其中该制药厂生产设备工程的安装工作内容、逻辑关系及工作持续时间见表。在主机设备基础检验时,安装公司发现主机设备的基础与安装施工图不符,主机设备基础检查时,发现混凝土强度不符合设计要求,验收不合格,要求建筑公司整改,重新浇捣混凝土基础,经检验合格,使基础检验的工作时间用了40 天。制药厂生产设备工程在施工时,因主机设备及控制设备在运输过程中,受到台风的影响,使该主机设备及控制设备到达安装现场比施工进度计划晚了10 天。安装公司按照建设单位的要求,增加劳动力,改变施工方法,调整进度计划,使制药生产设备仍按合同规定的工期完成。制药厂生产设备安装工作内容、逻辑关系及持续时间表 【问题】1.绘出安装公司编制的制药厂生产设备工程施工进度计划(双代号网络图)。2.分析影响工期的关键工作是哪几个?总工期需多少天?3.设备基础强度应如何复测?基础检验工作增加到40 天会不会影响总工期?4.主机设备及控制设备晚到10 天是否影响总工期?说明理由。
选项
答案

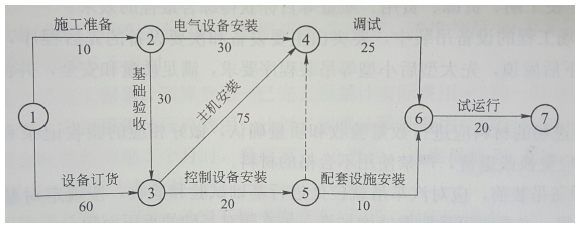

解析 1.安装公司编制的制药厂生产设备施工进度计划(双代号网络)。 2.影响工期的关键工作是:设备订货,主机安装,调试,试运行。总工期为180 天。 3.设备基础强度检測,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对基础的强度进行复测。基础验收工作增加到40 天,比计划时间多了10 天,不会影响总工期,因为基础验收在非关键线路上,10天的偏差小于总时差20 天。 4.主机设备晚到10 天,要影响总工期。因为该工作在关键线路上。控制设备晚到10 天,不会影响总工期,因为该工作在非关键线路上,有时差55 天。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0588秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
