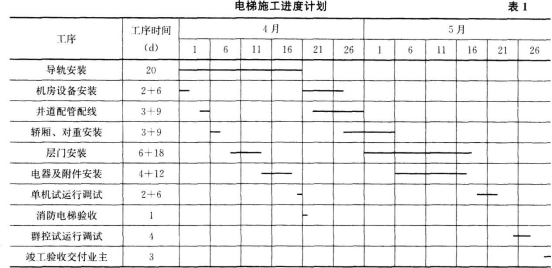

某安装公司承接一商务楼(地上30层、地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90d,开工时间为3月18日,其中6台客梯需智能群控...

作者: tihaiku 人气: - 评论: 0
问题 某安装公司承接一商务楼(地上30层、地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90d,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架、机房及层门预留孔的安全技术措施由建筑公司实施。 安装公司项目部进场后,将拟安装的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划(见表1)。电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔式起重机及升降机将部件搬运到位。安装中,项目部重点关注了层门等部件的安全技术要求,消防电梯按施工进度计划完成,并验收合格。 施工进行到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查是导轨的安装精度没达到技术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定。 使单机试运行比原工序多用了3d,其后面的工序(群控试运行调试、竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主。 【问题】  1.电梯安装前,项目部应提供哪些安装资料  2.项目部在机房、井道的检查中,应关注哪几项安全技术措施  3.消防电梯从开工到验收合格用了多少天电梯安装工程合同比合同工期提前了多少天  4.影响导轨安装精度的因素有几个  5.电梯完工后应向哪个机构申请消防验收写出电梯层门的验收要求。
选项
答案
解析  1.电梯安装前,项目部应提供的证明文件:所施工电梯的安装许可证,告知直辖市或设区的市的安装告知书,审批手续齐全的电梯安装施工方案;作业人员持有的特种设备操作证。  2.项目部对机房和井道的安全检查,应关注的安全技术措施是:层门洞设置了高度不小于1.2mm的栏杆,有临时盖板封堵机房预留孔,井道内脚手架有防火措施。  3.电梯工程开工时间为3月18日,电梯安装准备工作、机房和井道的检测、电梯设备进场检查、基准线安装等工作用了14d,在4月1日开始电梯导轨安装,到4月21日消防电梯竣工验收,14+21=35d,故消防电梯从开工到验收合格用了35d。 项目部编制的电梯施工进度计划中是在5月30日竣工验收交付业主,14+30+30=74d,电梯安装的计划工期是74d,在电梯安装中,因电梯单机试运行比原工序时间多用了3d。群控试运行、调试、竣工验收均按工序时间完成。合同工期为90d,90-(74+3)=13d,电梯安装比合同工期提前了13d。  4.影响导轨安装精度的因素有:井道结构的施工质量,导轨的安装质量,导轨测量,基准线的设置,测量器具的选择,导轨的制造质量,电梯安装人员的技术水平及操作产生的误差。  5.电梯竣工后应向出具消防设计审核意见的公安消防机构申请消防验收;电梯层门的试验要求:每层层门必须能够用三角钥匙才能手动打开,当任何一个层门打开时,电梯严禁启动运行。

相关内容:公司,商务楼,地上,地下,电梯,工程,工期,开工,时间,客梯,智能,群控

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0560秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
