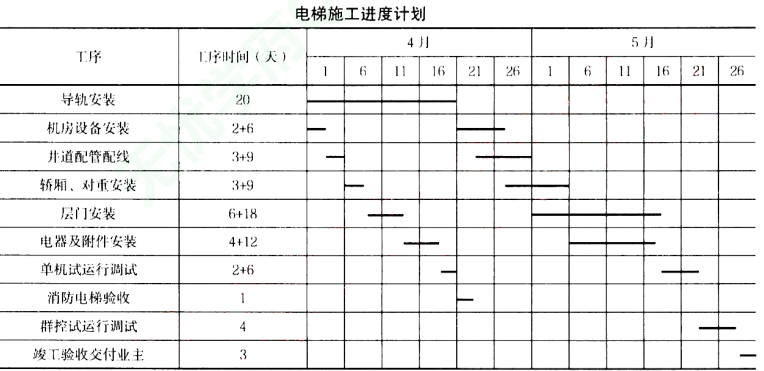

问题 某安装公司承接一商务楼(地上30 层、地下2 层)的电梯安装工程,工程有32 层32 站曳引式电梯8 台,工期为90 天,开工时间为3 月18 日,其中6 台客梯需智能群控,2 台消防电梯需在4 月30 日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架、机房及层门预留孔的安全技术措施由建筑公司实施。安装公司项目部进场后,将拟安装的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督管理部门,并按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)。电梯安装采用流水搭接平行施工,安装人员配置有钳工、电工、焊工、起重工等。 电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求;曳引电机、轿厢、层门等部件外观检查合格,并采用建筑塔吊及施工升降机将部件搬运到位。安装中,项目部重点关注了层门等部件的安全技术要求,消防电梯按施工进度计划完成,并验收合格。 施工进度到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查是导轨的安装精度没达到技术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序时间多用了3 天,其后面的工序(群控试运行调试、竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主。 问题 1.电梯安装前,项目部应提供哪些安装资料? 2.项目部在机房、井道的检查中,应关注哪几项安全技术措施? 3.消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天? 4.影响导轨安装精度的因素有哪几个?电梯安装完成的准用程序有哪些?
选项
答案
解析 1.施工单位在电梯安装前,项目部应提供的安装资料有:所施工电梯的安装许可证、安装告知书,审批手续齐全的电梯安装施工方案,安装人员持有的特种设备操作证。 2.项目部在机房、井道的安全检查中,应关注的安全技术措施有:层门洞设置了高度不小于1.2m 的栏杆、机房预留孔有盖板封堵、井道脚手架有防火措施。 3.消防电梯从开工到验收合格用了35 天,电梯安装工程比合同工期提前了13 天。 4.电梯安装时影响导轨安装精度的因素有:导轨的制造质量,基准线的设置,测量器具的选择,导轨的安装方法,安装人员的技能水平。电梯安装完成在准用前,必须获得准用许可。准用许可的程序是:电梯安装单位自检试运行结束后,整理记录,并向制造单位提供,由制造单位负责进行校验和调试;检验和调试符合要求后,向经国务院特种设备安全监督管理部门核准的检验检测机构报验要求监督检验;监督检验合格,电梯可以交付使用。获得准用许可后,按规定办理交工验收手续。

相关内容:公司,商务楼,地上,地下,电梯,工程,工期,开工,时间

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0509秒, 内存占用1.05 MB, Cache:redis,访问数据库19次
