背景资料:某机电安装工程公司承包了一机电安装工程 A、 B 两管道分项工程,其综合单价分别为 80 元/m 和 460 元/m。该工程施工合同规定:合...

作者: rantiku 人气: - 评论: 0

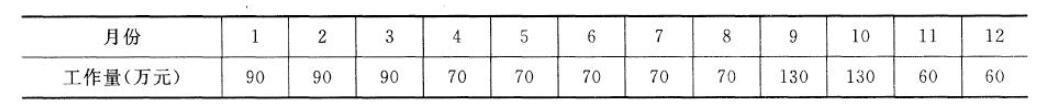

问题 背景资料: 某机电安装工程公司承包了一机电安装工程 A、 B 两管道分项工程,其综合单价分别为 80 元/m 和 460 元/m。该工程施工合同规定:合同工期 1 年,预付款为合同价的 10%,开工前 1 个月支付,工程(工期为 3 个月)款结清时扣回 30%,以后每月扣回 10%,扣完为止;每月工程款于下月 5 日前提交结算报告,经工程师审核后于第 3个月末支付;若累计实际工程量比计划工程量增加超过 15%,单价调整系数为 0.882;若累计实际工程量比计划工程量减少 15%,单价调整系数为 1.176。工程量按《建设工程工程量清单计价规范》计算。施工单位各月的计划工作量如下表所示。A、 B 两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如下表所示。 问题: 1.工程量清单的组成是什么? 2.该工程量的预付款是多少? 3.
选项 A 分项工程每月结算工程款各为多少? 4.B 分项工程每月结算工程款各为多少?
答案
解析 1.工程量清单的组成:工程量清单是工程量清单计价的基础,应作为编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据之一。采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。工程量清单由分部分项工程量清单,措施项目清单,其他项目清单,规费、税金项目清单组成。 2.该工程的预付款为:( 90*3+70*5+130*2+60*2)*10%=100(万元) 3.A 分项工程每月结算工程款如下:第一个月: 1100*80=88000(元)第二个月: 1200*80=96000(元)第三个月: 900*80=72000(元)第四个月:由于[( 1100+1200+1300+1400)-( 1100+1200+900+800) ]/1100+1200+1300+1400) =20%>15%,所以,应调整单价,则( 1100+1200+900+800)*80*1.176-( 88000+96000+72000) =120320(元)或 800*80+4000*( 1.176-1)*80=120320(元) 4.A 分项工程每月结算工程款如下:第一个月: 550*460=253000(元)第二个月: 600*460=276000(元)第三个月:由于[( 550+600+650) —500*3]/500*3) =20%>15%所以,按原单价结算的工程量为:1500*1.15-( 550+600) =575( m)按调整单价结算的工程量为:650-575=75( m)或按调整单价结算的工程量为:( 550+600+650)-1500*l.15=75( m)按原价结算的工程量为:650-75=575( m)则第三个月的结算款为:575*460+75*460*0.882=294929(元)

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0642秒, 内存占用1.04 MB, Cache:redis,访问数据库19次
