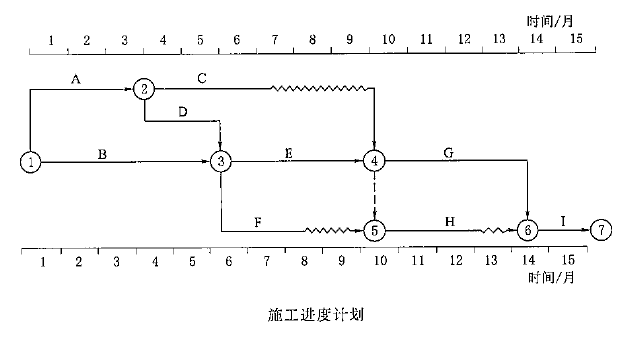

某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》 签订了施工合同,项目监理机构批准的施工进度计划见下图(单位:月),合同工期...

作者: tihaiku 人气: - 评论: 0

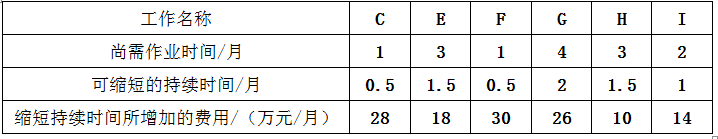

问题 某水利工程,发包人与承包人按照《水利水电工程标准施工招标文件(2009年版)》 签订了施工合同,项目监理机构批准的施工进度计划见下图(单位:月),合同工期15个 月,各项工作均按最早开始时间安排,匀速进行。 工程实施过程中发生下列事件。 事件1:工作A为深基坑施工,监理人员在日常巡查发现边坡不稳定,存在安全隐患,于是签发了暂停施工指示,要求承包人暂停施工D造成工期拖延1个月,费用增加10万元。 事件2:在第5个月初到第8个月末的施工过程中,由于发包人提出工程变更,使施 工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见下表。承包人向项目监理机构提出了工程延期的要求。 事件3:发包人要求该工程仍按原合同工期完成,承包人需要调整施工进度计划,加 快后续工程进度。经分析得到的各工作有关数据见下表。 <1> 、该工程施工进度计划中关键工作和非关键工作分别有哪些?工作C和工作F的总时差和自由时差分别为多少? <2> 、事件1中,监理机构应批准的工程延期时间为多少?说明理由。 <3> 、事件2中,逐项分析第8个月末工作C、工作E、工作F的拖后时间及对工期和后续工作的影响程度,并说明理由。 <4> 、针对事件2,监理机构应批准的工程延期时间为多少?说明理由。 <5> 、针对事件3,承包人加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?
选项
答案
解析 1. 关键工作A、工作B、工作D、工作E、工作G、工作I,非关键工作C、工作F、工作H; 工作C总时差为3天,自由时差3天。工作F总时差3个月,自由时差2个月。 2.监理机构不应批准费用增加和工期延误D。 理由:由于承包人原因为工程合理施工和安全保障所必需的暂停施工增加的费用和工期延误由承包人承担。 3. 工作C拖后时间3个月,对工期和后续工作无影响。 理由:工作C的总时差和时差都为3个月。 4. 批准工期延期时间为2个月。理由:处于关键路线上的工作E拖后2个月,影响总工期2个月。 5.最佳调整方案为:工作E缩短一个月,增加费用18万元。工作I缩短一个月,增加费用14万元。费用增加合计为32万元。

相关内容:承包人,水利水电工程标准施工招标文件(2009年版),施工,合同,项目,监理,机构,进度,计划,下图,单位,工期

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0547秒, 内存占用1.05 MB, Cache:redis,访问数据库17次
