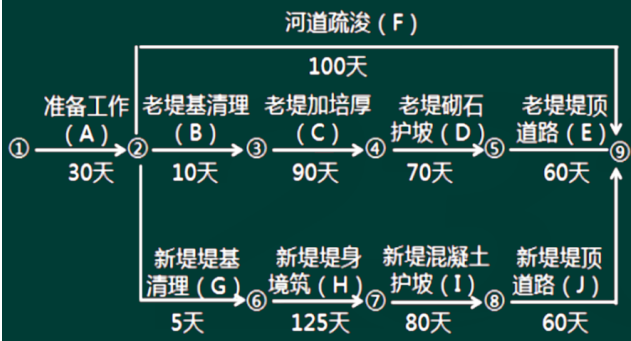

【背景】 某河道整治工程主要内容有河道疏渗、老堤加固、新堤填筑。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同,合同约...

作者: tihaiku 人气: - 评论: 0
问题 【背景】 某河道整治工程主要内容有河道疏渗、老堤加固、新堤填筑。发包人与承包人依据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同,合同约定:合同工期10个月,2018年12月1日开工。 经监理人批准的施工进度计划如下图(每月按30天计),各项工作均按最早时间安排且匀速施工。 施工过程中发生如下事件: 事件1:开工前,承包人向监理人提交了工程开工报审表,监理人发现其内容仅包括按合同计划正常施工所需的材料、设备和施工人员等施工组织措施落实情况,监理人要求承包人将开工报审表的附属资料补充完整。 事件2:承包人按施工进度安排,组织施工人员及设备进场,由于发包人未按合同约定的时间提供施工用地,导致B工作延迟30天开始,承包人提出了延长工期30天的索赔要求。 事件3:截至2019年3月30日,C工作完成总工程量的50%。 【问题】 1.指出该工程施工进度计划的关键工作和计算工期。 2.事件1中,完整的开工报审表的附属资料的主要内容包括哪些 3.事件2中,监理人应批准延长工期多少天说明理由。 4.事件3中,截至2019年3月30日,C工作计划完成工程量多少天实际完成工程量多少天分析对工期的影响。
选项
答案
解析 1.指出该工程施工进度计划的关键工作和计算工期。 答:关键工作为:A、G、H、I、J;计算工期为300天。 2.事件1中,完整的开工报审表的附属资料的主要内容包括哪些 开工报审表应详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程的进度安排。开工报审表附属资料内容包括: ①开工申请报告(由项目负责人签署、盖章〉。②开工条件说明:施工临时设施基本完成,满足首批开工项目要求;施工组织设计已批准;施工测量放样成果已批准;首批开工项目的施工方案和措施计划已批准;首批开工项目的专项试验成果已批准。③其他:为不影响后续工程施工,目前需发包人着手解决的问题;承包人或监理人认为应提交的书面材料。 3.事件2中,监理人应批准延长工期多少天说明理由。 答:监理人不批准承包人工期延长30天的请求。理由:B工作不在关键线路上,且B工作总时差为40天,B工作延误30天没有超过其总时差。 4.事件3中,截至2019年3月30日,C工作计划完成工程量多少天实际完成工程量多少天分析对工期的影响。 答:从2018年12月1日至2019年3月30日,共120天。 工作C计划完成的工程量=120-(30+10) =80(天) 工作C实际完成的工程量=90x 50%=45(天) 截至2019年3月30日,工作C进度累计延误=80-45=35(天) 由于工作B延误30天,工作C的实际延误变为5天,而工作C还剩余总时差10天,所以对总工期没有影响。

相关内容:背景,河道,整治,工程,内容有,疏渗,老堤,加固,新堤,承包人,依据,水利水电工程标准施工招标文件,2009年版,施工,合同

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.0594秒, 内存占用1.04 MB, Cache:redis,访问数据库17次
