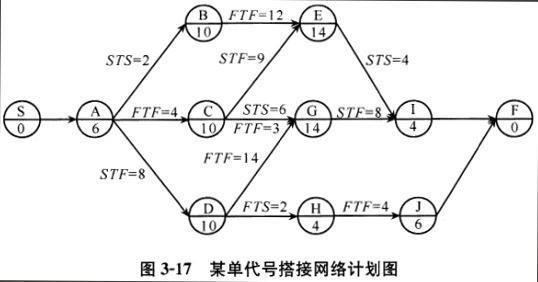

如图3-17所示单代号搭接网络计划的计算工期为()。A、18 B、20 C、22 D、24

作者: rantiku 人气: - 评论: 0
问题 如图3-17所示单代号搭接网络计划的计算工期为()。
选项 A、18 B、20 C、22 D、24
答案 D

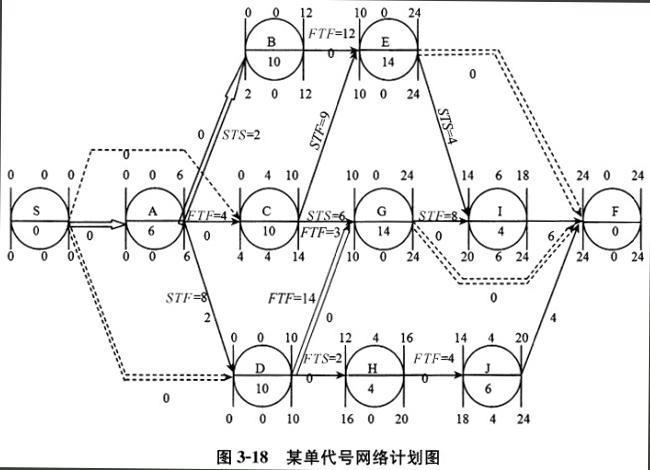

解析 本题考查的是计算该单代号搭接网络计划的时间参数。具体数据见图3-18所示。
