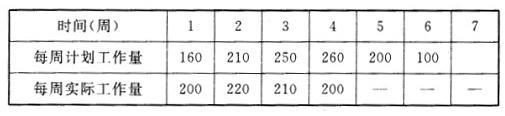

问题 已知某钢筋工程每周计划完成的工程量和第1~4周实际完成的工程量见下表,则截止第4周末工程实际进展点落在计划S曲线的()
选项 A、右侧,表明此时实际进度比计划进度拖后50t B、右侧,表明此时实际进度比计划进度超前80t C、左侧,表明此时实际进度比计划进度超前60t D、左侧,表明此时实际进度比计划进度拖后80t
答案 A
解析 通过表格可计算出到第4周末累计计划工程量为880t,实际工程量为830t,所以是实际进度比计划进度拖后880-830=50(t),工程实际进展点落在计划S曲线右侧,表明此时实际进度拖后。
