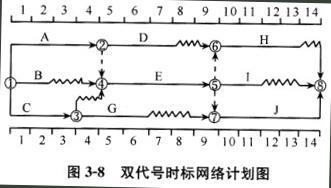

在图3-8所示双代号时标网络计划中,如果B、D、I三项工作因共用一台施工机械而必须依次施工,则该施工机械在现场的最小闲置时间为()周。(单位:周)A、...

作者: rantiku 人气: - 评论: 0
问题 在图3-8所示双代号时标网络计划中,如果B、D、I三项工作因共用一台施工机械而必须依次施工,则该施工机械在现场的最小闲置时间为()周。(单位:周)
选项 A、1 B、2 C、3 D、4
答案 B
解析 本题考查的是施工机械在场闲置时间的计算。机械待在现场最短时间T1,EF1=11,TFB=2,LSB=0+2=2,T1=EF1-LSB=11-2=9,机械在现场工作时间T2=DB+DD+D1=2+3+2=7,最小机械闲置时间△T=T1-T2=9-7=2。
