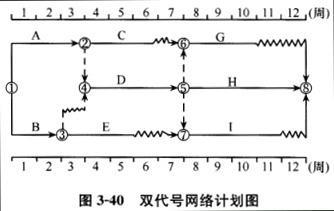

在图3-40所示双代号时标网络计划中,如果A、E、G三项工作用一台施工机械且必须顺序施工,则该施工机械在现场最小闲置时间为()周。A、1 B、2 ...

作者: rantiku 人气: - 评论: 0
问题 在图3-40所示双代号时标网络计划中,如果A、E、G三项工作用一台施工机械且必须顺序施工,则该施工机械在现场最小闲置时间为()周。
选项 A、1 B、2 C、3 D、4
答案 A
解析 本题考查的是施工机械在现场最小闲置时间。这种题目解题方法如下:共用一台机械时,T1:机械在现场的时间(最短)EF最后工作-LS首先工作=T1T2:机械在场的工作时间=∑Di-j最少的机械闲置时间△T=T1-T2G工作最早完成时间EFG=10,A工作总时差为0,LSA=0,机械待在现场最短时间T1=EFG-LSA=10-0=10,机械在A、E、G三项工作的工作时间T2=∑Di-j=DA+DE+DG=3+3+3=9,机械的最小闲置时间为△T=T1-T2=10-9=1。
