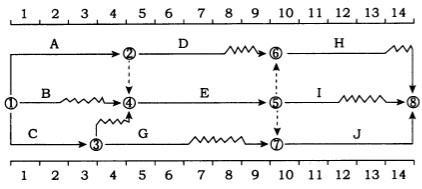

问题 在下图所示双代号时标网络计划中,如果B、G、J三项工作因共用一台施工机械而必须依次施工,则该施工机械在现场的最小闲置时间为()周。
选项 A、1 B、2 C、3 D、4
答案 B
解析 本题考查的是双代号时标网络计划的应用。工作B推迟2周开始,第14周工作J完成,机械在现场的时间为12周,B、G、J的工作持续时间和为2+3+5=10周,设备最小闲置时间为12-10=2周。
