某粮库工程拟建三个结构形式与规模完全相同的粮库,施工过程主要包括:挖基槽、浇筑混凝土基础、墙板与屋面板吊装和防水。根据施工工艺要求,浇筑混凝土基础1周后才...

作者: rantiku 人气: - 评论: 0

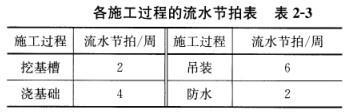

问题 某粮库工程拟建三个结构形式与规模完全相同的粮库,施工过程主要包括:挖基槽、浇筑混凝土基础、墙板与屋面板吊装和防水。根据施工工艺要求,浇筑混凝土基础1周后才能进行墙板与屋面板吊装。各施工过程的流水节拍见表2-3,试分别计算组织四个专业工作队和增加相应专业工作队的流水施工工期各为()周。
选项 A、30和29 B、27和19 C、21和30 D、19和27
答案 B
解析 本题考查的是成倍节拍流水施工工期。工程为有工艺间歇时间的成倍施工节拍流水施工,施工过程n=4,施工段数m=3。(1)每个施工过程由一个专业队完成。采用累加数列错位相减取大差法求流水步距,则:K1,2=2,K2,3=4,K3,4=14。步距之和为20周,最后一个施工过程(专业队)完成所需的时间为:2*3=6(周)。计算由4个专业队完成的工期:T=20+6+1=27(周)。(2)有的施工过程需用增加专业队加快完成。求流水步距:K=min(2,4,6,2)=2。确定专业队数:b1=2/2=1;b2=4/2=2;b3=6/2=3;b4=2/2=1;专业工作队总数n′=7。确定流水工期:T=(3+7-1)*2+1=19(周)。
