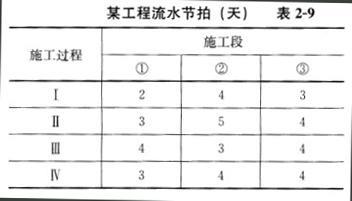

某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍见表2-9。则流水施工工期为()天。A、23 B、22 C、21 D、20

作者: rantiku 人气: - 评论: 0
问题 某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍见表2-9。则流水施工工期为()天。
选项 A、23 B、22 C、21 D、20
答案 A

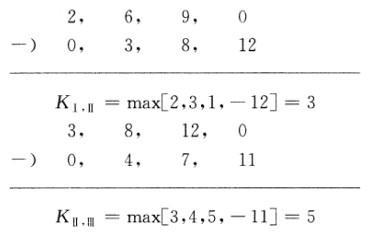

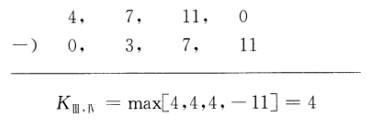

解析 本题考查的是采用累加数列错位相减取大差法计算流水步距。 所以流水施工工期T=(3+5+4)+(3+4+4)=23(天)。
