已知某工程施工持续时间见表2-5。为缩短计划工期,允许第Ⅰ和第Ⅱ施工过程之间搭接1天,施工过程Ⅱ完成后,要技术间歇2天,第Ⅲ和第Ⅳ施工过程之间有1天的组织...

作者: rantiku 人气: - 评论: 0

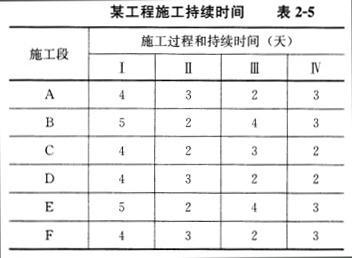

问题 已知某工程施工持续时间见表2-5。为缩短计划工期,允许第Ⅰ和第Ⅱ施工过程之间搭接1天,施工过程Ⅱ完成后,要技术间歇2天,第Ⅲ和第Ⅳ施工过程之间有1天的组织间歇。按照流水施工组织,其最短总工期为()天。
选项 A、40 B、41 C、42 D、43
答案 A
解析 本题考查的是非节奏流水施工——流水施工工期的确定。非节奏流水施工工期的计算步骤如下:(1)计算各施工过程流水步距之和:∑K=14+3+5=22;(2)流水施工工期:T=∑K+∑tn+∑Z+∑G-∑C=22+16-1+2+1=40;(3)首先应注意到,通常的流水节拍表以施工过程为行,以施工段为列。而此题恰相反,在计算第二步时,要知道∑tn。∑tn的意义是最后一个施工过程在各个施工段的流水节拍之和3+3+2+2+3+3=16。
