某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天) 见下表。则流水施工工期为( )天。 施工过程 施工段 ① ...

作者: rantiku 人气: - 评论: 0
问题 某分部工程由4个施工过程组成,分为3个施工段组织流水施工,其流水节拍(天) 见下表。则流水施工工期为( )天。 施工过程 施工段 ① ② ③ I 2 4 3 Ⅱ 3 5 4 Ⅲ 4 3 4 Ⅳ 3 4 4
选项 A.23 B.22 C.21 D.20
答案 A

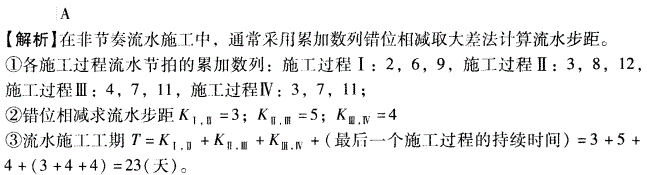

解析
