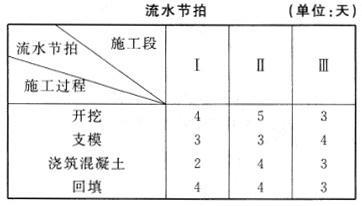

某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为()天。A、17 B...

作者: rantiku 人气: - 评论: 0
问题 某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表,则该基础工程的流水施工工期为()天。
选项 A、17 B、20 C、23 D、24
答案 C
解析 在非节奏流水施工中,可采用“累加数列、错位相减、取大差法”计算流水步距。流水施工工期可按下式计算:T=∑K+∑Tn+∑Z+∑G-∑C。本题中按步骤计算可得,各施工过程之间流水步距分别为6、4、2:工期=6+4+2+4+4+3=23。
