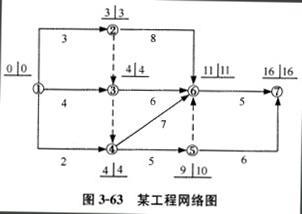

某工程双代号网络计划如图3-63所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。A、工作1-2和工作1-3均为关键工作 B、工作1-...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如图3-63所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
选项 A、工作1-2和工作1-3均为关键工作 B、工作1-4的自由时差为2 C、工作2-6和工作3-6均为关键工作 D、工作4-5的总时差和自由时差相等 E、工作5-7的总时差为1
答案 ABE
解析 本题考查的是网络计划中参数的计算。FF1-4=ET4-ET1-D1-4=4-0-2=2;TF4-5=LT5-ET4-D4-5=10-4-5=1;FF4-5=ET5-ET4-D4-5=9-4-5=0;TF5-7=LT7-ET5-D5-7=16-9-6=1。
