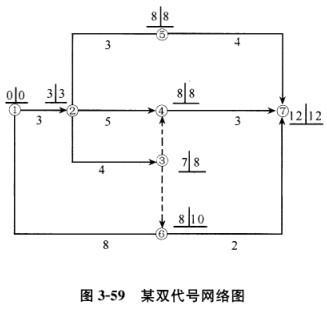

某工程双代号网络计划如图3-59所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。A、工作2-5为关键工作 B、工作5-7为关键工作 ...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划如图3-59所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
选项 A、工作2-5为关键工作 B、工作5-7为关键工作 C、工作1-6的自由时差为O D、工作4-7的自由时差为1 E、工作2-3的自由时差为1
答案 BCDE
解析 本题考查的是网络图的参数的确定。选项A利用ETi+Di-j=ETj判断,因3+3≠8,所以工作2-5不是关键工作;选项B因为8+4=12,所以工作5-7为关键工作;选项C利用“工作的自由时差等于该工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间。”得:8-0-8=0,所以其自由时差为0;选项D同理,12-8-3=1,所以其自由时差为1;选项E根据“特别需要注意的是,如果本工作与其各紧后工作之间存在虚工作时,其中的ETj应为本工作紧后工作开始节点的最早时间。”所以其自由时差应为8-3-4=1。
