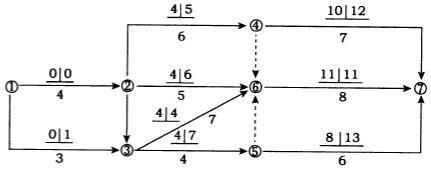

某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示,该计划表明()。A、工作1—3的自由时差为1 B、工作2—4的自由时差为1 ...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示,该计划表明()。
选项 A、工作1—3的自由时差为1 B、工作2—4的自由时差为1 C、工作2—6的总时差为2 D、工作3—6为关键工作 E、工作5—7的总时差为
答案 ACDE
解析 本题考查的是双代号网络计划时间参数的计算。选项A、B,工作自由时差的计算,对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。可以计算出工作1-3的自由时差为min{4-3,4-3}=1,工作2-4的自由时差为min{10-10,11-10=0。选项C,工作2—6的总时差为6-4=20选项D,关键线路是①→②→③→⑥→⑦,工作3—6为关键工作。工作的总时差等于该工作的最迟完成时间与最早完成时间之差。选项E,工作5—7的总时差为13-8=5。

猜你喜欢

发表评论
更多 网友评论0 条评论)
暂无评论

访问排行

Copyright © 2012-2014 题库网 Inc. 保留所有权利。 Powered by tikuer.com

页面耗时0.1162秒, 内存占用1.03 MB, Cache:redis,访问数据库20次
