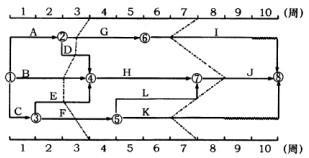

某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明()。A、第3周末检查时工作B拖后1周,使总工期延长1...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划执行到第3周末和第7周末时,检查其实际进度如下图前锋线所示,检查结果表明()。
选项 A、第3周末检查时工作B拖后1周,使总工期延长1周 B、第3周末检查时工作F拖后0.5周,但不影响总工期 C、第7周末检查时工作I拖后1周,但不影响总工期 D、第7周末检查时工作J拖后1周,使总工期延长1周 E、第7周末检查时工作K提前1周,总工期预计提前3周
答案 AC
解析 本题考查的是前锋线比较法。选项A,第3周末检查时,工作B拖后1周,它是关键工作,使总工期延长1周;选项B,工作F进度延误0.5周,影响总工期0.5周;选项C,第7周末检查时,工作I拖后1周,其总时差为1周,不影响总工期;选项D,工作J进度提前1周;选项E,工作K拖后1周。
