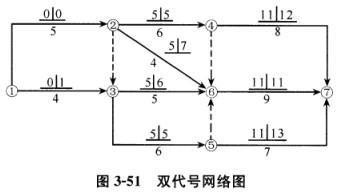

问题 某工程双代号网络计划如图3-51所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。
选项 A、关键线路有2条 B、工作1-3与工作3-6的总时差相等 C、工作4-7与工作5-7的自由时差相等 D、工作2-6的总时差与自由时差相等 E、工作3-6的总时差与自由时差不等
答案 ABD
解析 本题考查的是网络图的参数确定。选项A的线路为①→②→④→⑥→⑦及①→②→③→⑤→⑥→⑦;选项B它们的总时差均为1(1-0=6-5);选项C工作4-7为1,5-7为2;选项D均为2(7-5=11-5-4);选项E均为1。
