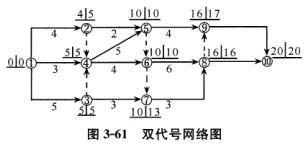

问题 某工程双代号网络计划如图3-61所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
选项 A、工作4-6为关键工作 B、工作2-5的总时差为4 C、工作7-8的自由时差为3 D、工作3-7的自由时差为2 E、工作5-9的总时差为1
答案 BCD
解析 本题考查的是网络图中参数的计算。该双代号网络图的关键线路为①一③一④一⑤一⑥一⑧一⑩,所以工作4-6不是关键工作;工作2-5的总时差=10-4-2=4;工作7-8的自由时差=16-10-3=3;工作3-7的自由时差=10-5-3=2;工作5-9的总时差=17-10-4=3。
