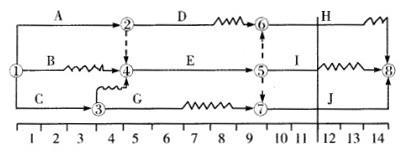

某工程双代号时标网络计划如下图所示,其中工作D的总时差和自由时差()A、均为2周 B、均为3周 C、分别为2周和3周 D、分别为3周和2周

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划如下图所示,其中工作D的总时差和自由时差()
选项 A、均为2周 B、均为3周 C、分别为2周和3周 D、分别为3周和2周
答案 D
解析 依题意可得,工作H的总时差为1周,工作D的总时差为1+2=3(周)。工作D的自由时差为该工作箭线中波形线的水平投影长度,即为2周。
