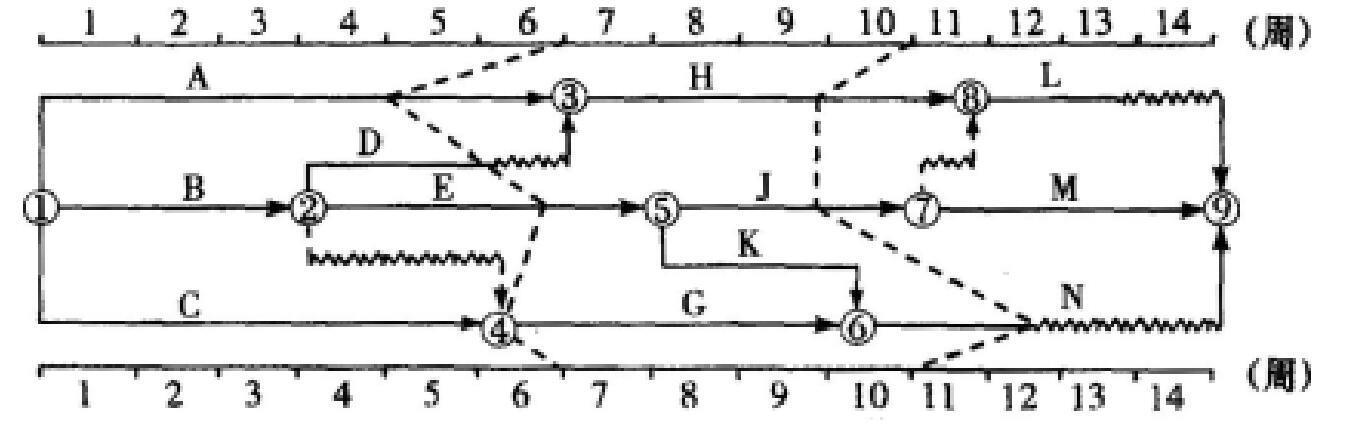

某工程双代号时标网络计划执行到第6周末和第10周末时, 检查其实际进度如下图前锋线所示。由图中可以看出( )。 A、 第6周末检查时,工作A拖后2...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号时标网络计划执行到第6周末和第10周末时, 检查其实际进度如下图前锋线所示。由图中可以看出( )。
选项 A、 第6周末检查时,工作A拖后2周,不影响总工期 B、 第6周末检查时,工作E进展正常,不影响总工期 C、 第6周末检查时,工作G尚未开始,不影响总工期 D、 第10周末检查时,工作H拖后1周,不影响总工期 E、 第10周末检查时,工作J拖后1周,不影响总工期
答案 BCD
解析 由图中可知,第6周末检查时,工作A拖后2周,影响总工期1周;工作E进展正常, 不影响总工期;工作G尚未开始,不影响总工期。第10周末检查时,工作H拖后1周, 不影响总工期;工作拖后1周,工作J在关键线路上,因此要影响到总工期。
