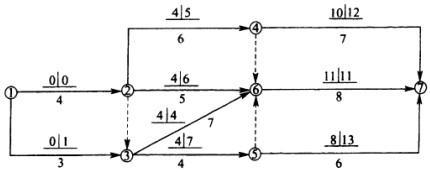

某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明()A、工作1~3的自由时差为1 B、工作2~4的自由时差为1 ...

作者: rantiku 人气: - 评论: 0
问题 某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示。该计划表明()
选项 A、工作1~3的自由时差为1 B、工作2~4的自由时差为1 C、工作2~6的总时差为2 D、工作3~6为关键工作 E、工作5~7的总时差为5
答案 ACDE
解析 关键线路为①—②—③—⑥—⑦,所以工作3~6为关键工作;工作的总时差等于该工作完成节点的最迟时间减去该工作开始节点的最早时间所得差值再减去其持续时间,工作的且由时差等于工作完成节点的最早时间减去该工作开始节点的最早时间所得差值再减其持续时间,所以:FF1~3=4-0-3=1.TF2~6=6-4=2,FF2~4=10-4-6=0,TF5~7=13-8=5。所以本题选ACDE项。
