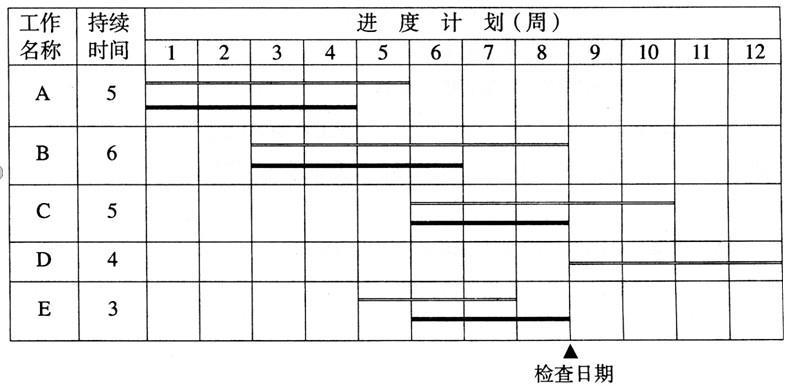

某工程项目的计划进度和截止到第8周末的实际进度如下图所示(双线条表示计划进 度,粗实线表示实际进度)。如果各项工作均为匀速进展,则截止到第8周末( ...

作者: rantiku 人气: - 评论: 0
问题 某工程项目的计划进度和截止到第8周末的实际进度如下图所示(双线条表示计划进 度,粗实线表示实际进度)。如果各项工作均为匀速进展,则截止到第8周末( )。 A.工作
选项 A已完成 B.工作B的实际进度拖后2周 C.工作C的实际进度正常 D.工作D尚未开始 E.工作E的实际进度正常
答案 BCD
解析 截止到第8周末,工作A还有1周的工作量,工作B实际拖延了2周,工作C在截止到第8周吋进度正常,工作D没有开始工作,工作E的实际进度拖后了1周。
